【定期更新】 今週のケーソンヤード
更新日:2025年5月28日
現在、仙台塩釜港石巻港区では石巻港区で初となる「耐震強化岸壁」の整備を進めており、
令和10年度末の事業完了に向け、ケーソンヤードでのケーソン製作を実施しているところです
(耐震強化岸壁とは、通常の岸壁に比べ耐震性に優れた構造の岸壁であり、大規模地震等の災害発生時に防災拠点としての機能を発揮します)
本ページでは、そのケーソンが作られ、岸壁として設置されるまでの工事の流れについて、定期的に更新していきます

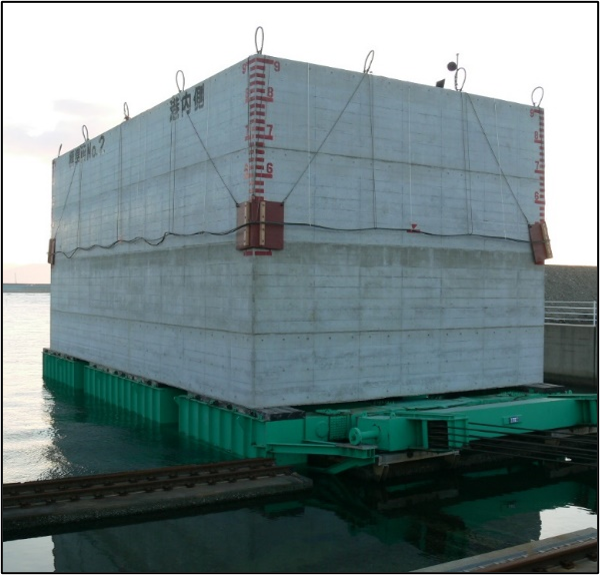

ケーソン完成イメージ
★更新情報については、塩釜港湾・空港整備事務所の公式SNS(Instagram・Facebook・X)にて通知いたします
★以下リンク・QRコードからぜひフォローをお願いします
【公式Instagram】 【公式Facebook】 【公式X(旧Twitter)】

【5月27日更新】

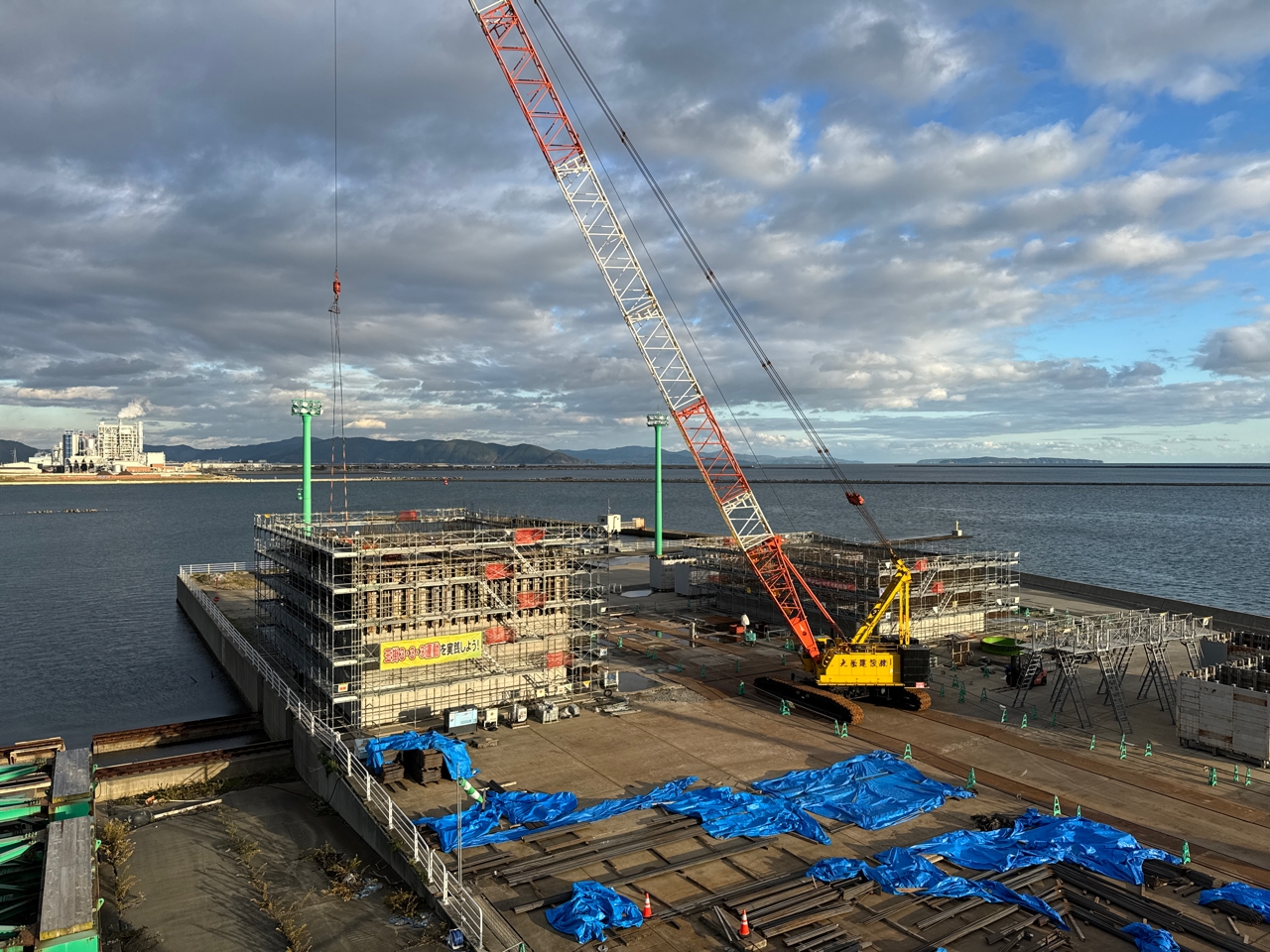

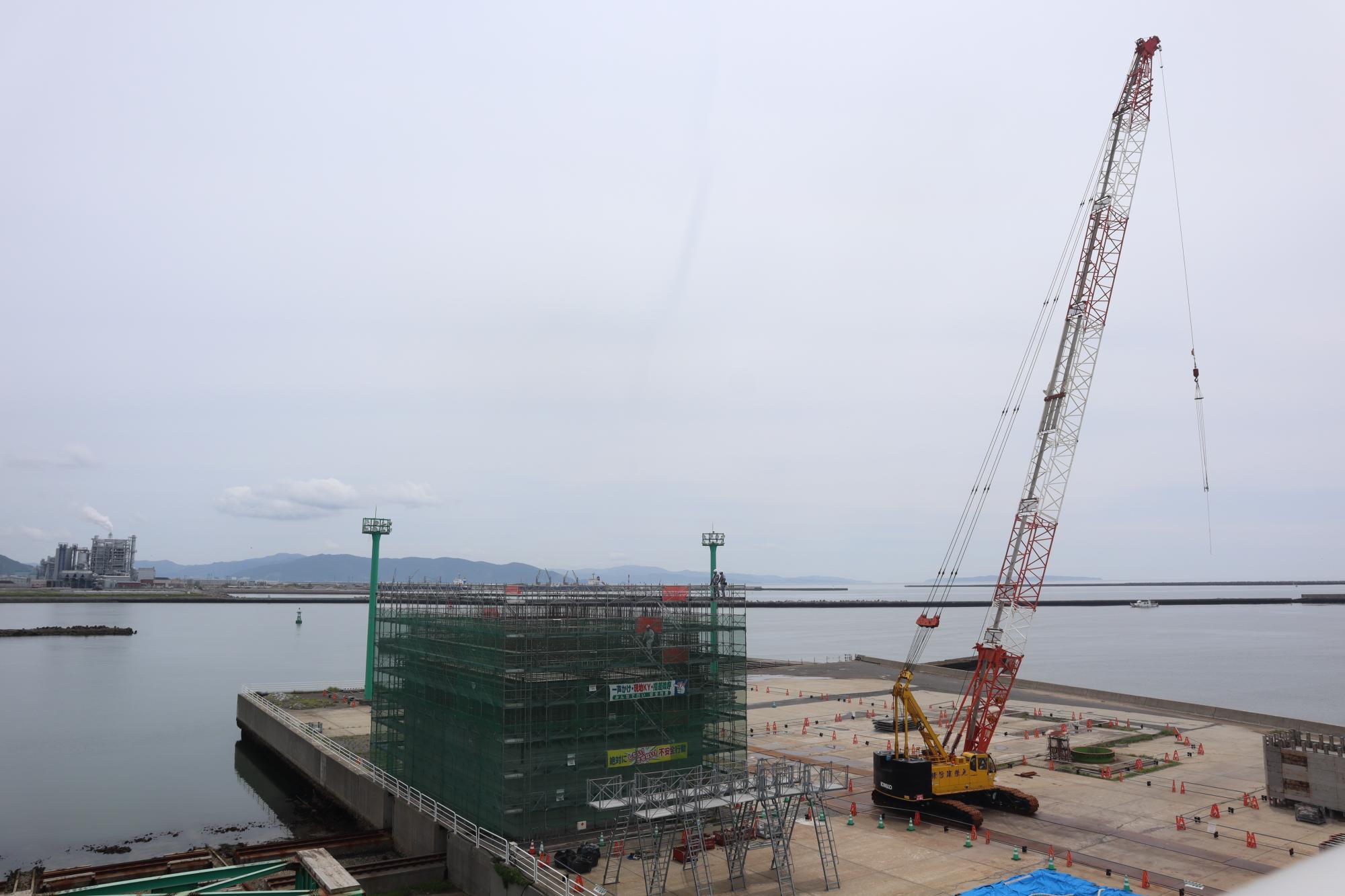

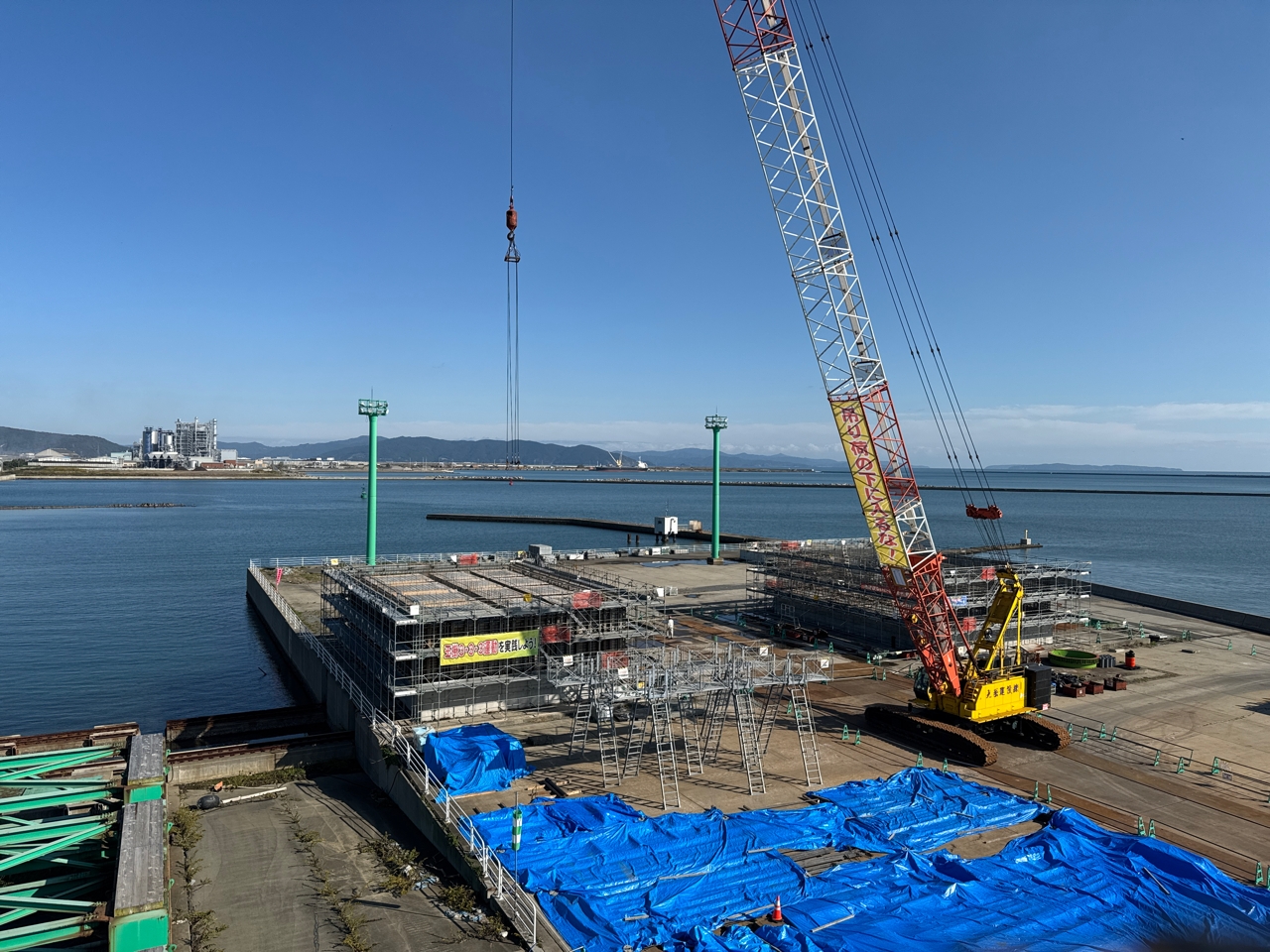

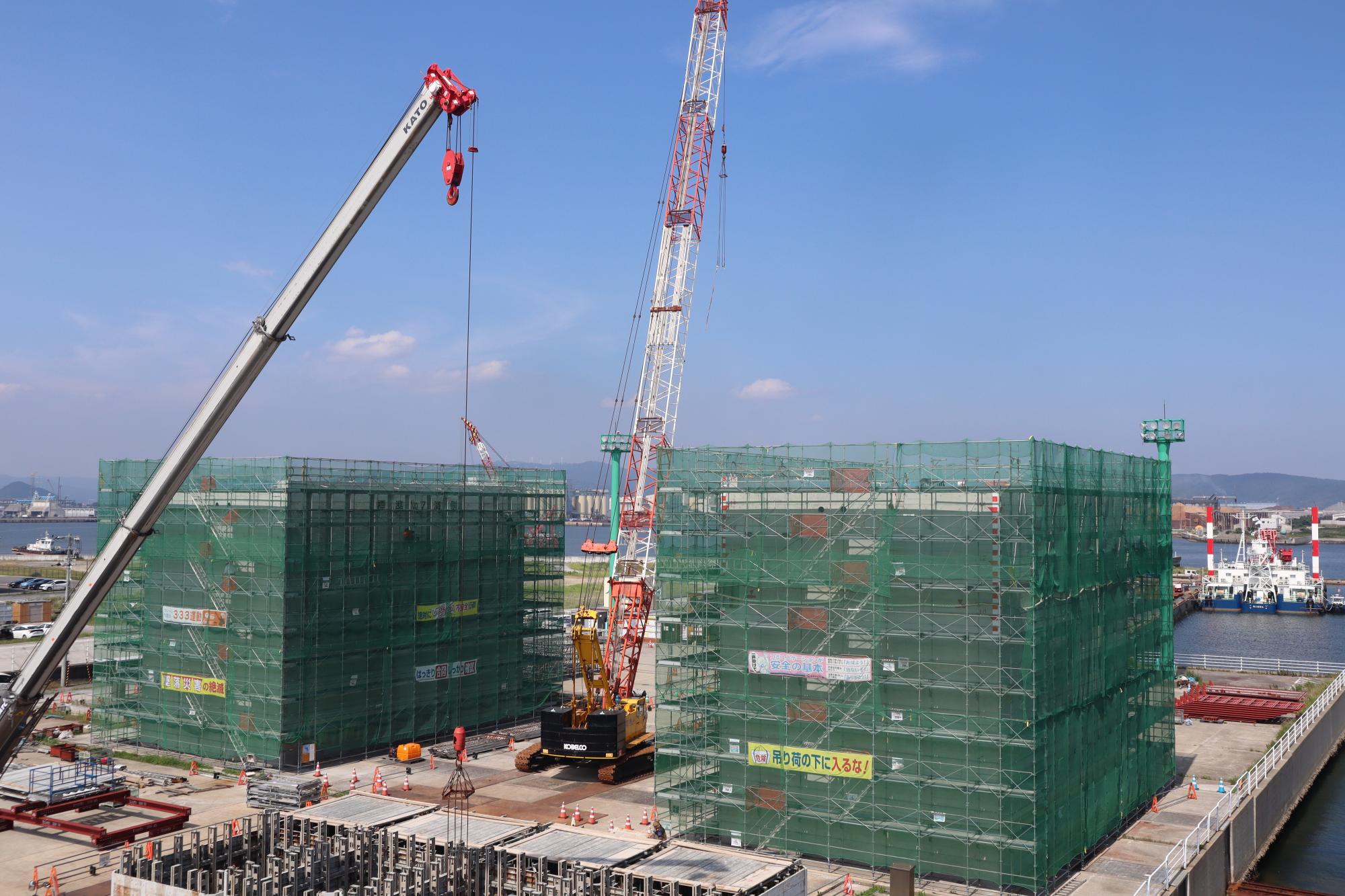

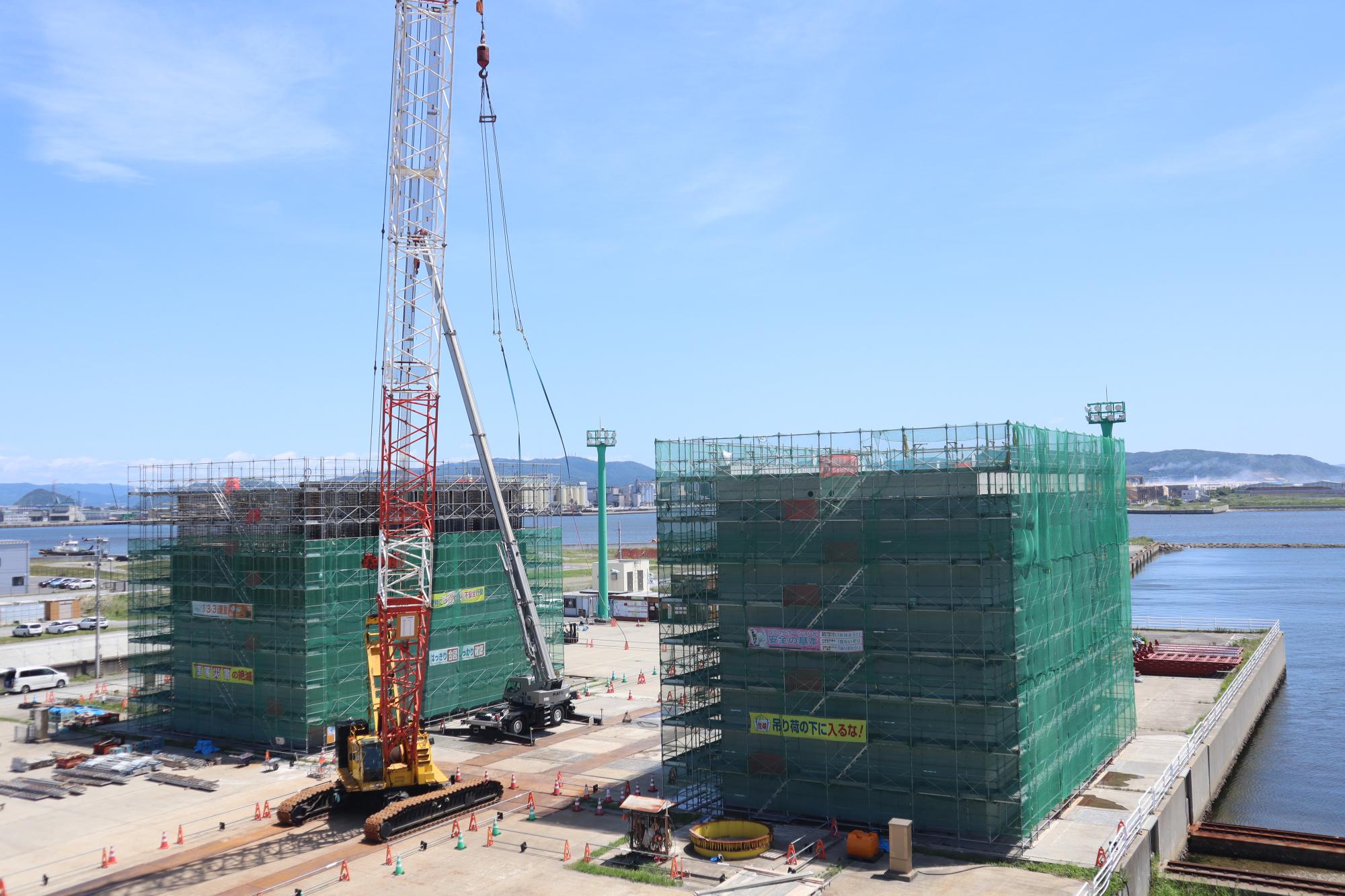

5月27日(火曜日)、作業が進み3~5段目の製作に入っています。
製作開始時に比べて、だいぶ高くなってきました。
6段目の完成に向けて順調に進んでいます。

【5月20日更新】

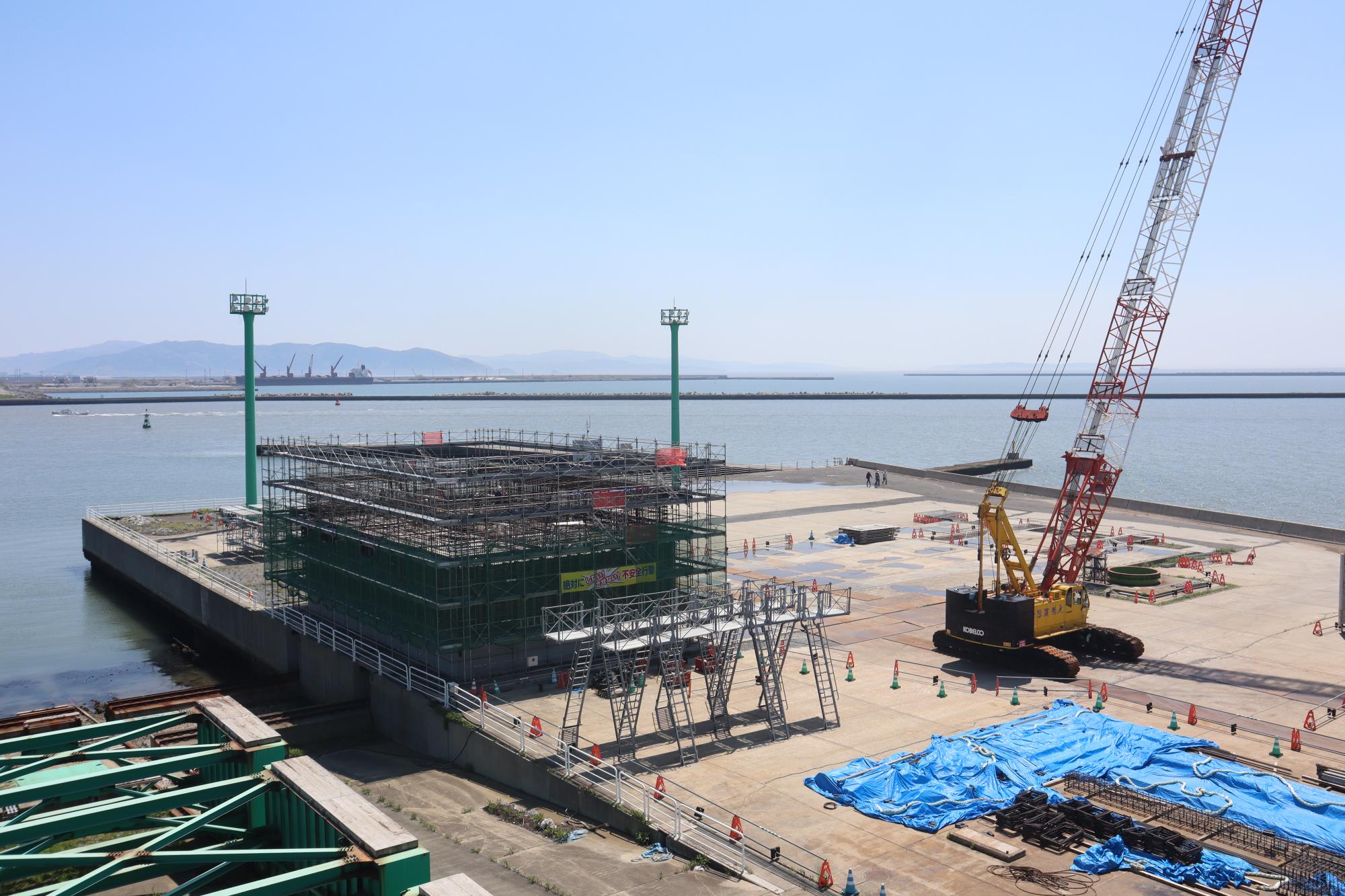

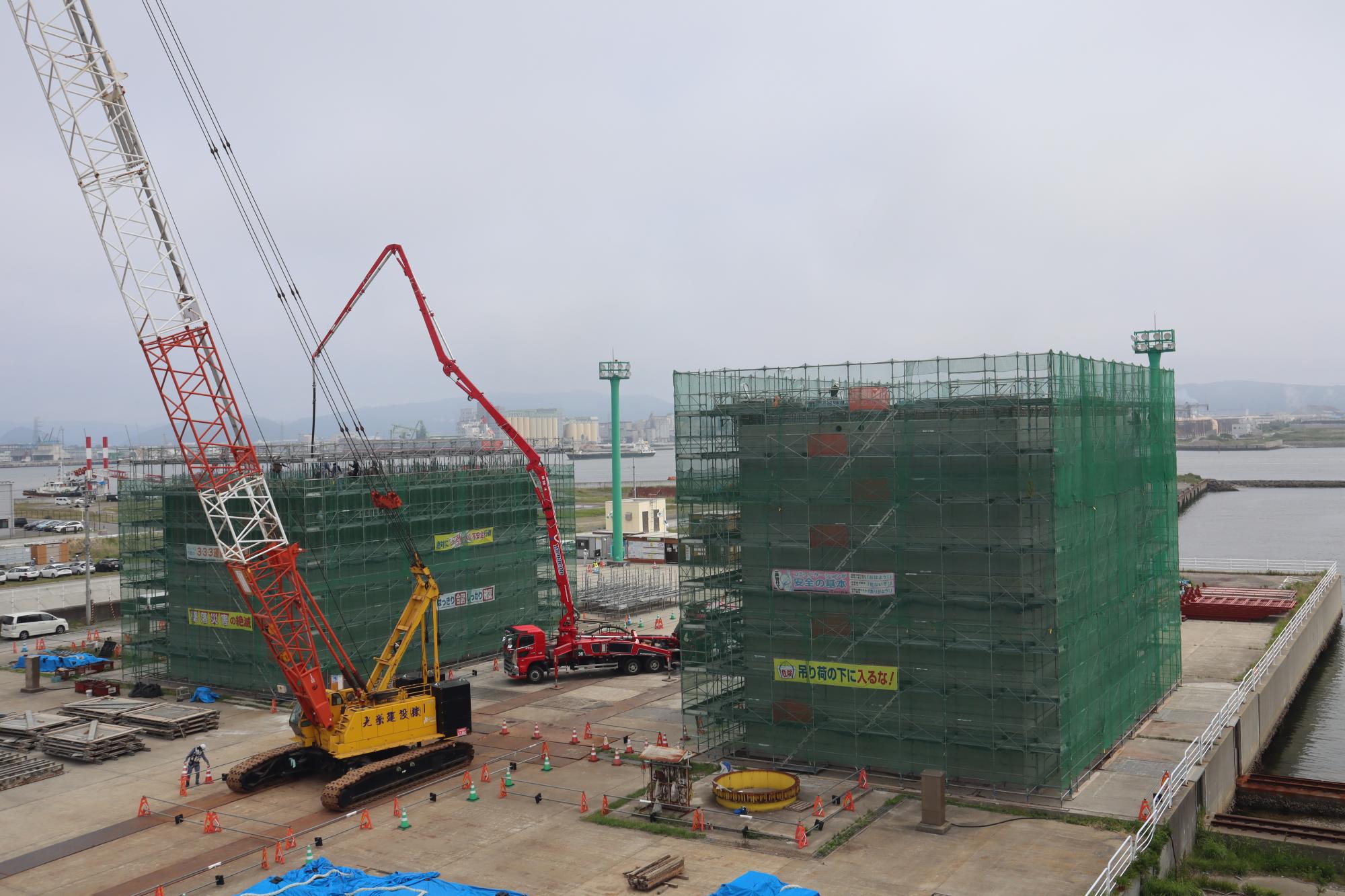

5月20日(火曜日)、3~4段目の製作を行っています。
天気が良く、風も穏やかな中、作業は順調に進んでいます。

【5月13日更新】

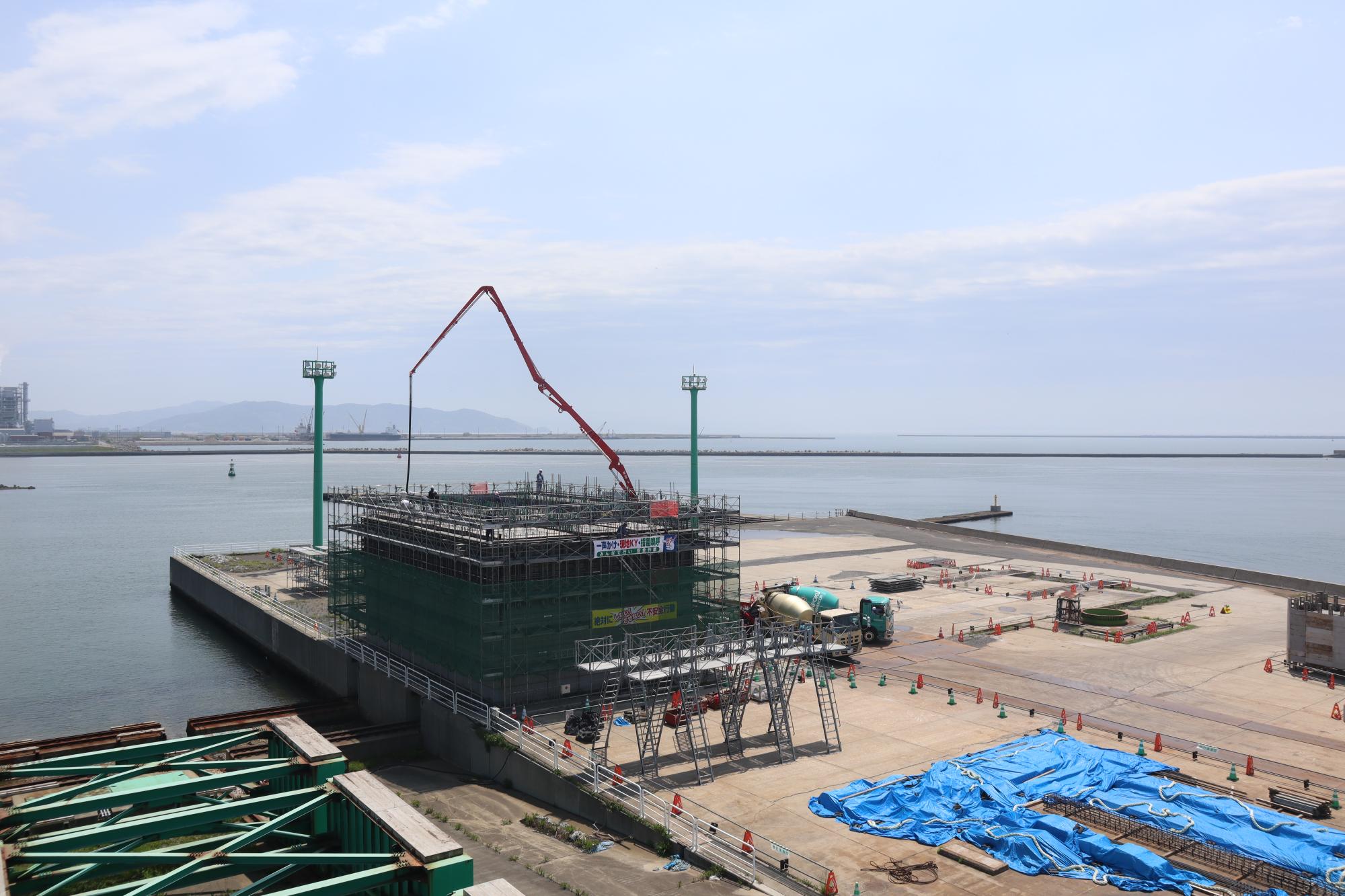

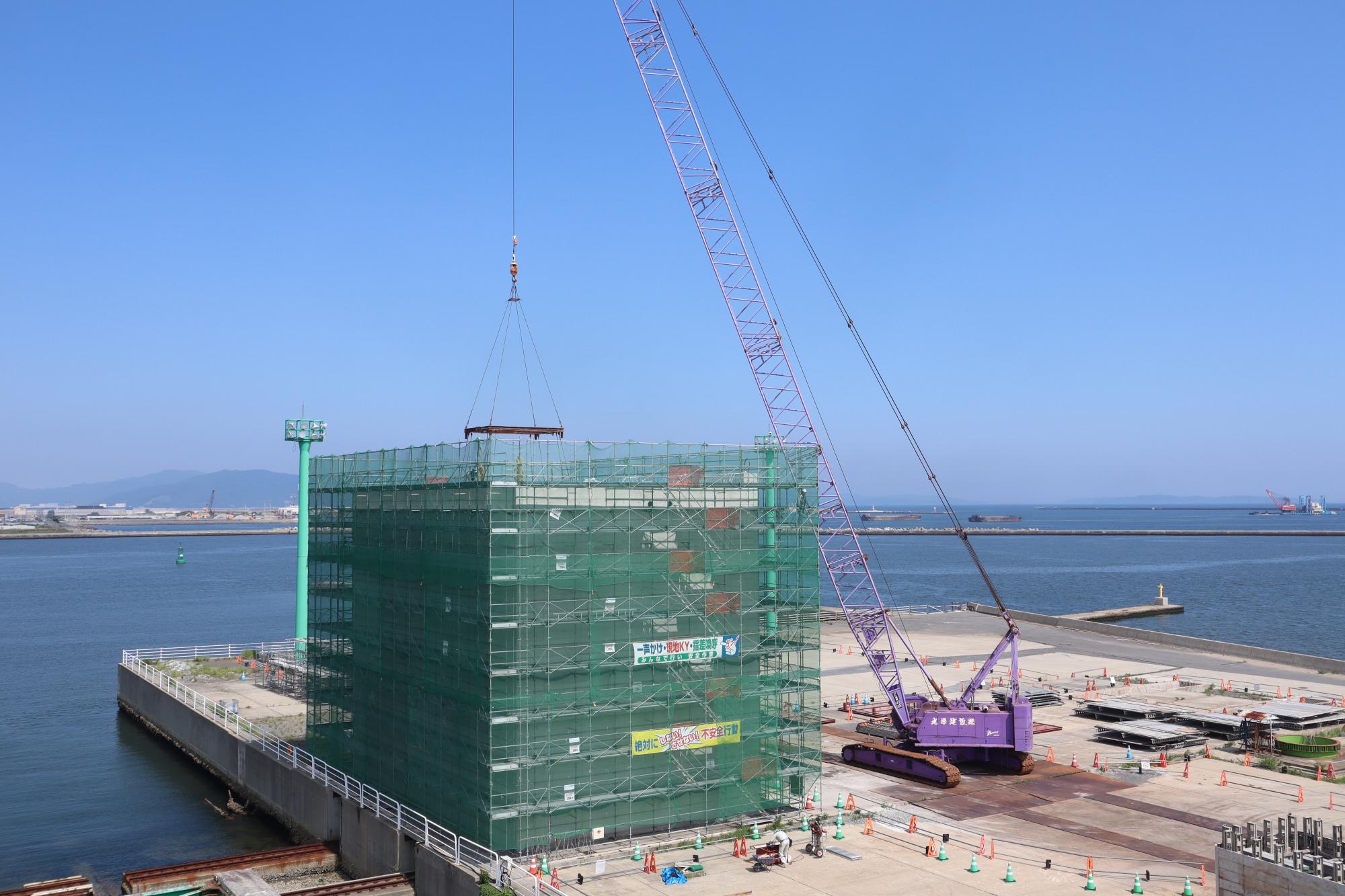

5月13日(火曜日)、3段目の製作を行っています。
青空の下、作業は順調に進んでいます。
令和7年度もケーソン製作状況を発信していきます!

【2月10日更新】
コンクリートの箱(約2,500トン)を、陸上から海へ下す作業の一部始終を下記リンクからご覧ください。
★Instagram ★Facebook ★X(旧Twitter)
【1月22日更新】

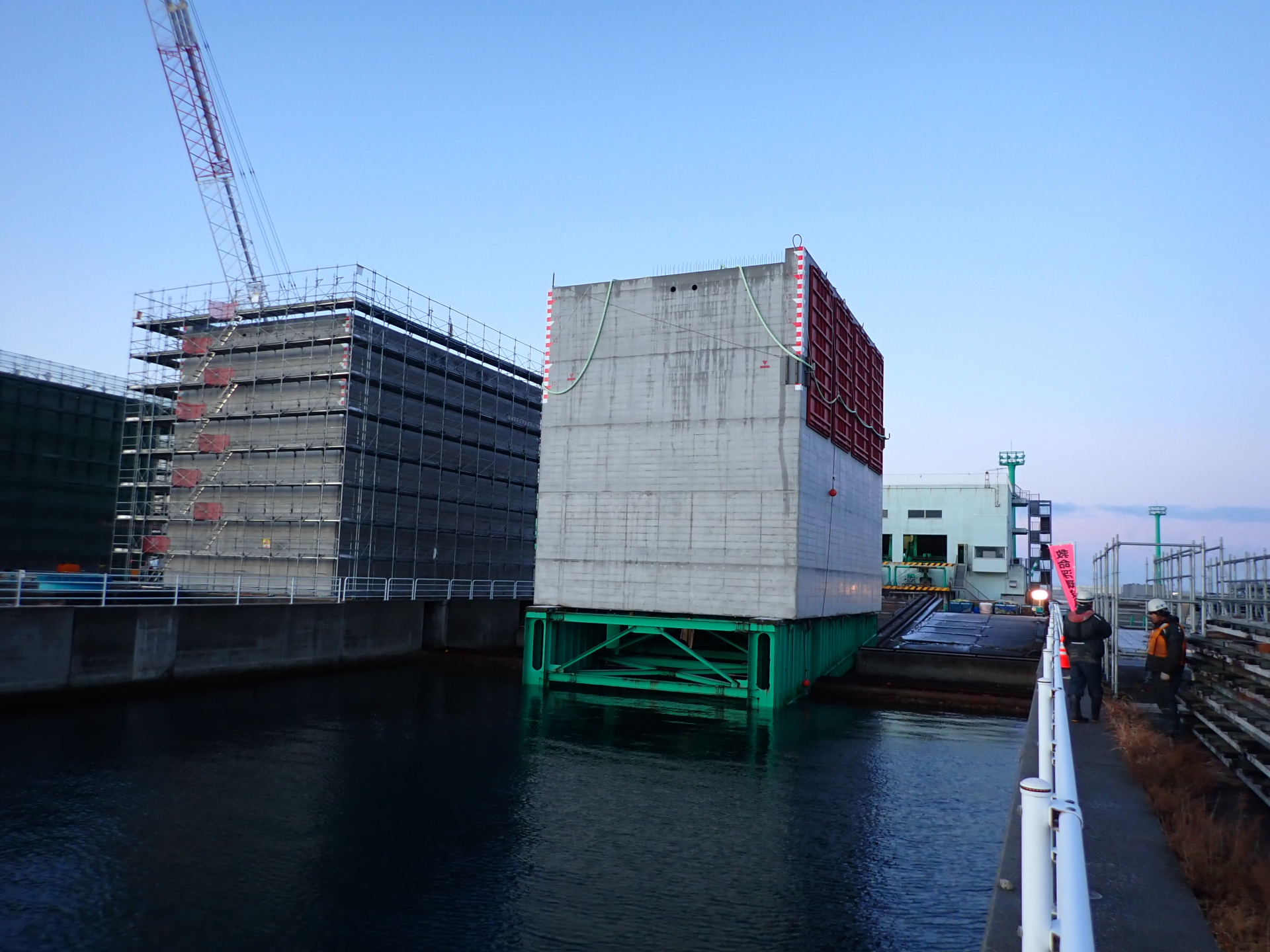

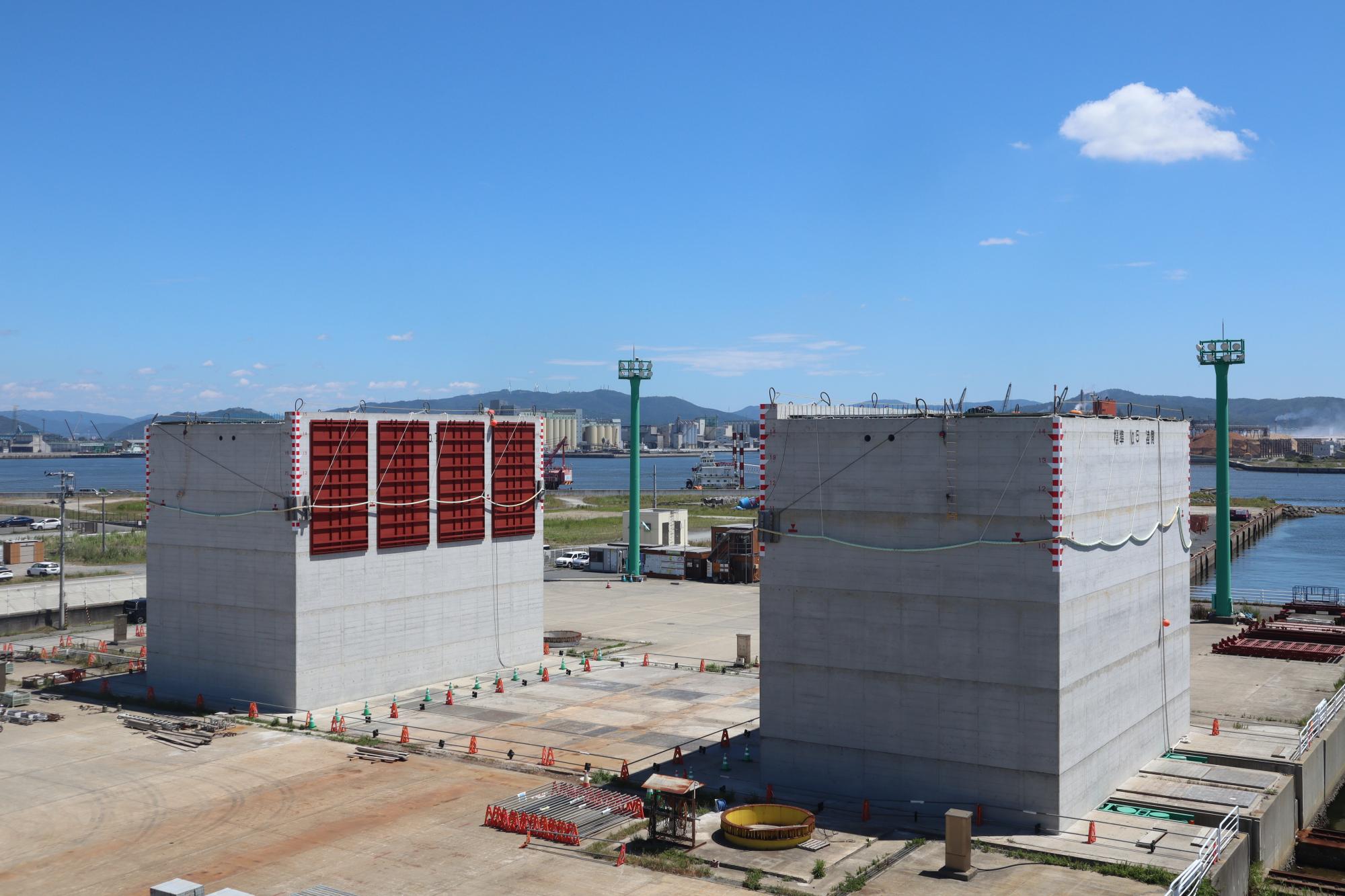

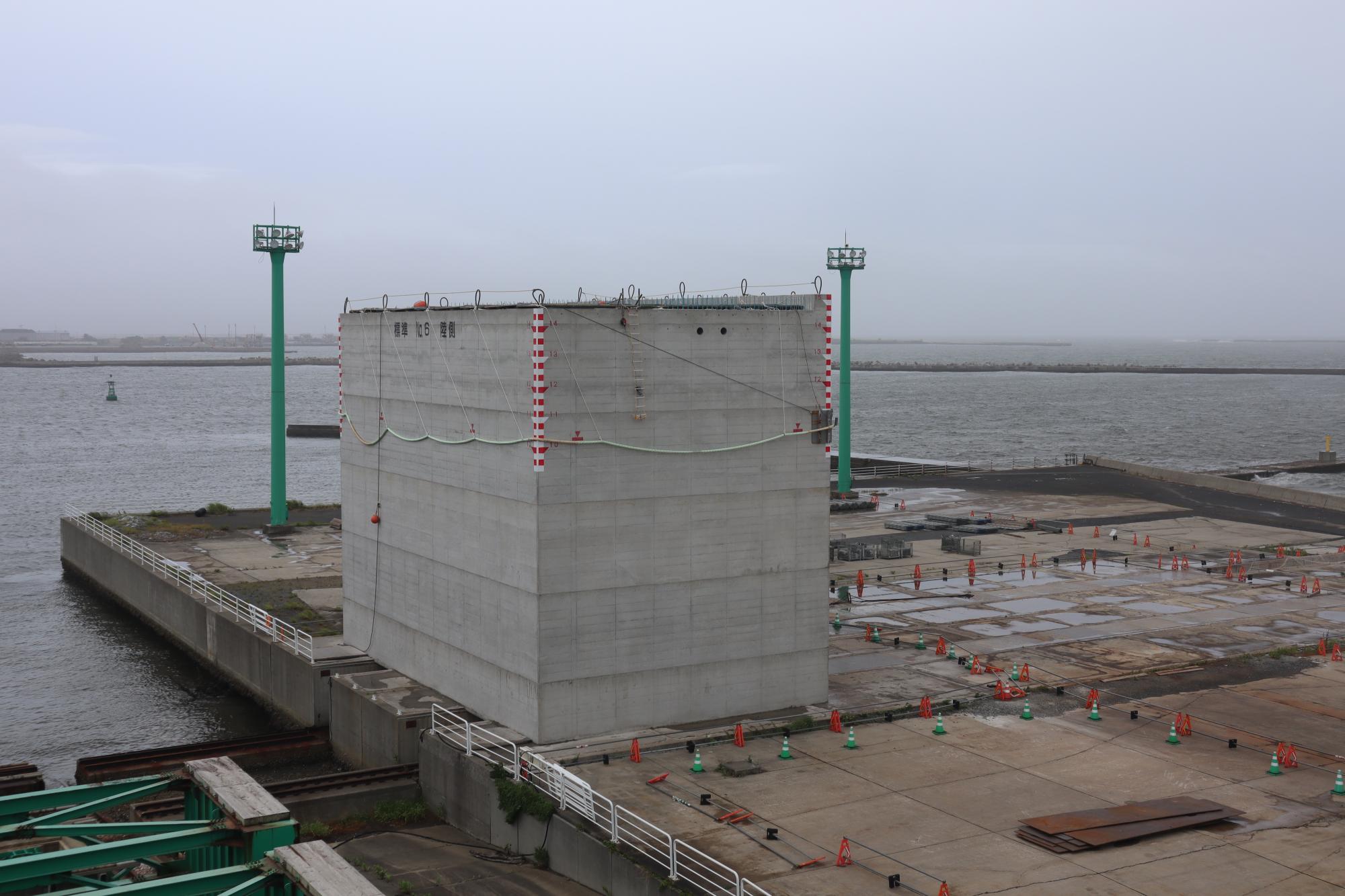

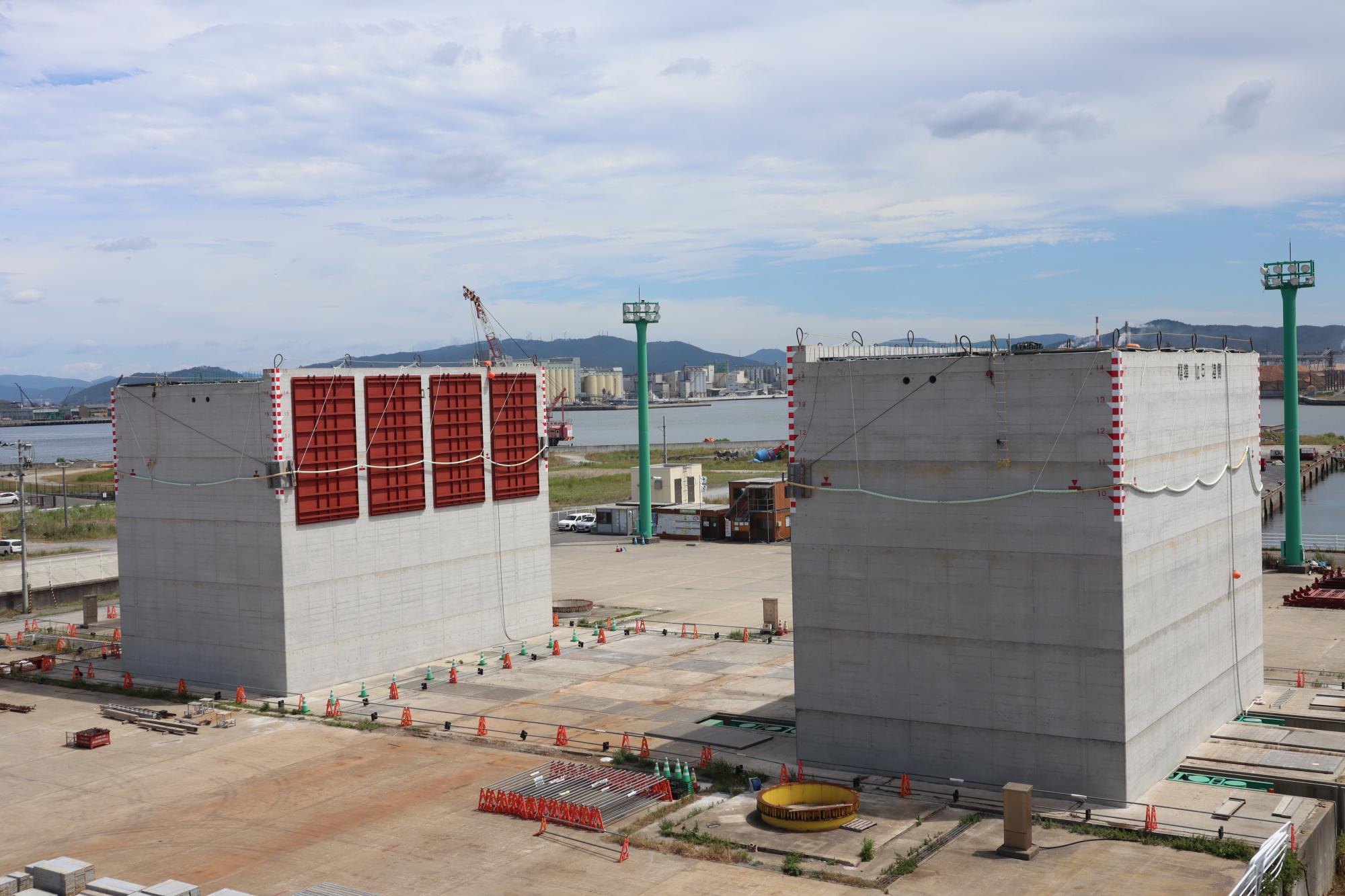

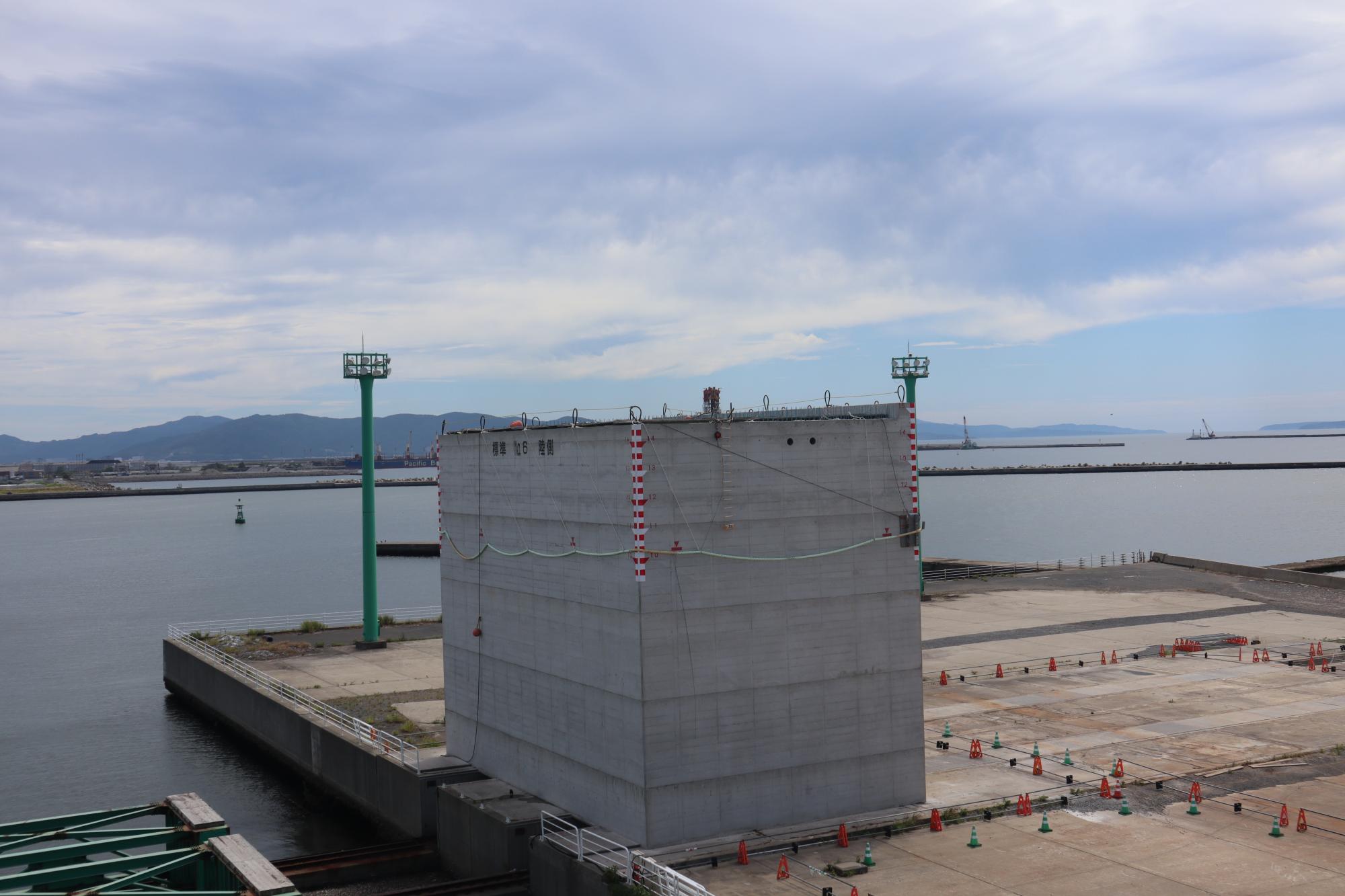

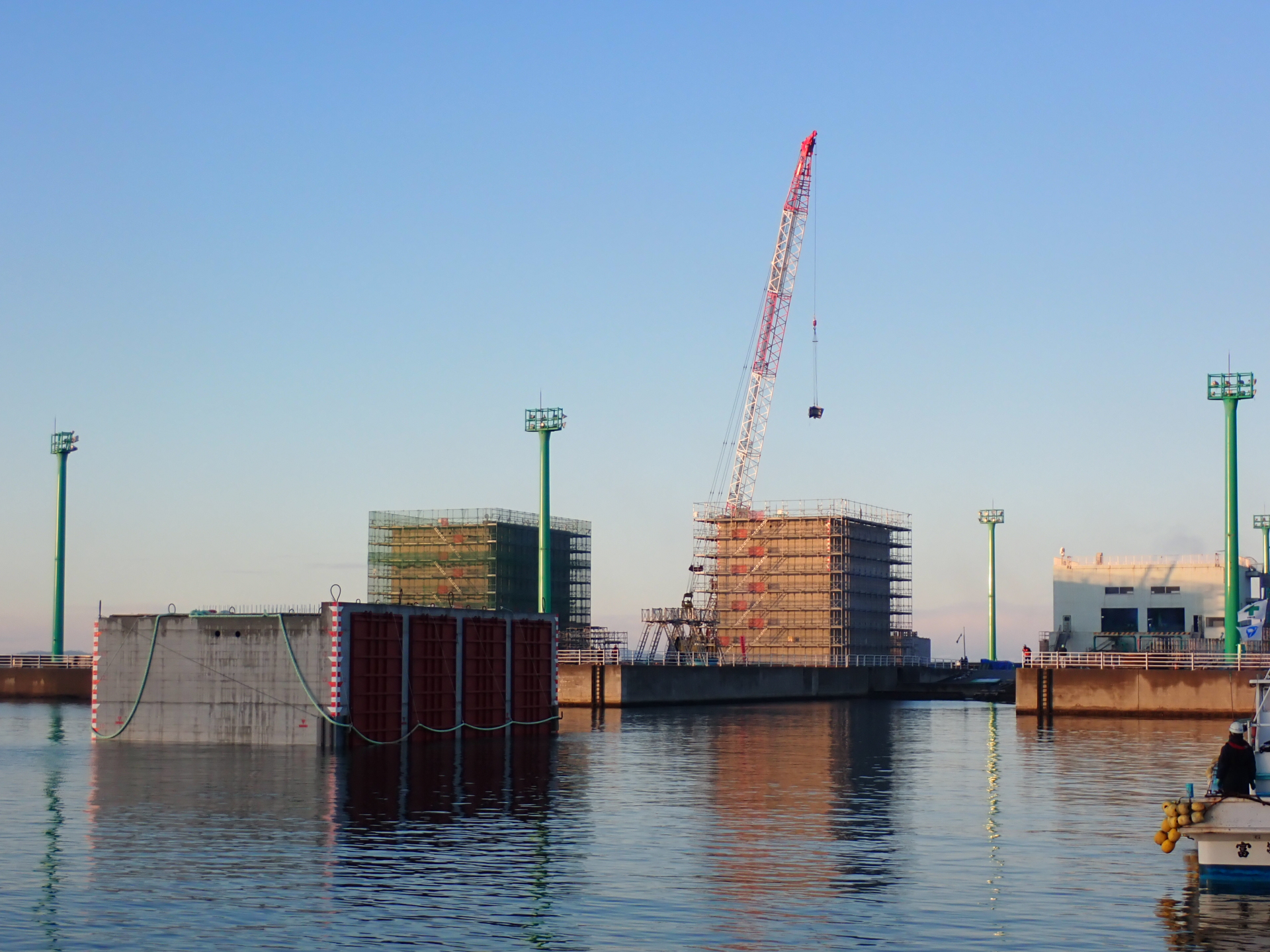

ケーソン1函を海に持っていきました。★写真は1月16日撮影で、1月20日に2函目も行いました。
残りの2函は、1月23日と29日に行う予定です。

【1月14日更新】

1月11日(土曜日)、ケーソンを陸から海へ下す作業を行いました。
日の出から作業を行い、無事に作業が完了しました。

【12月24日更新】

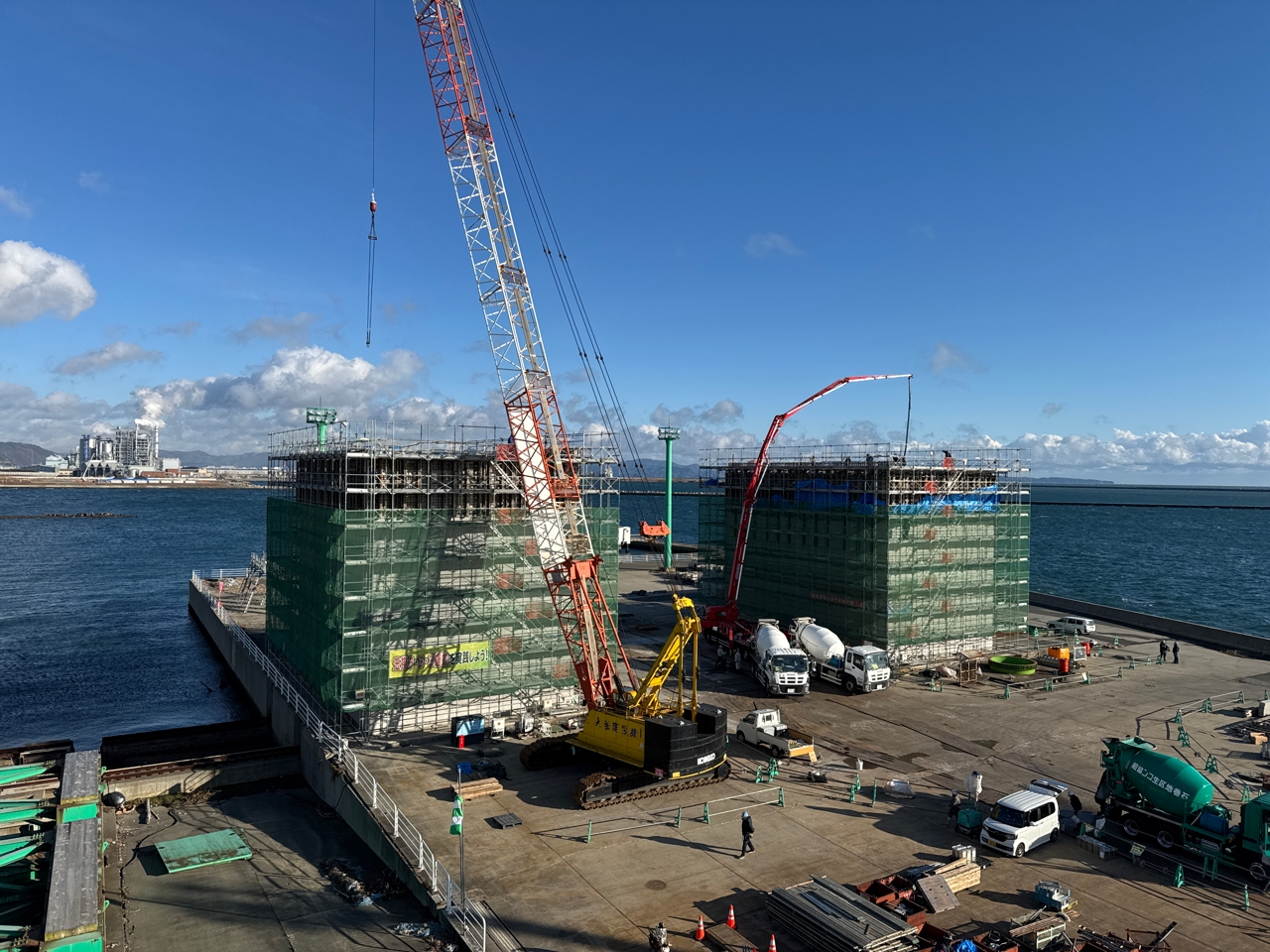

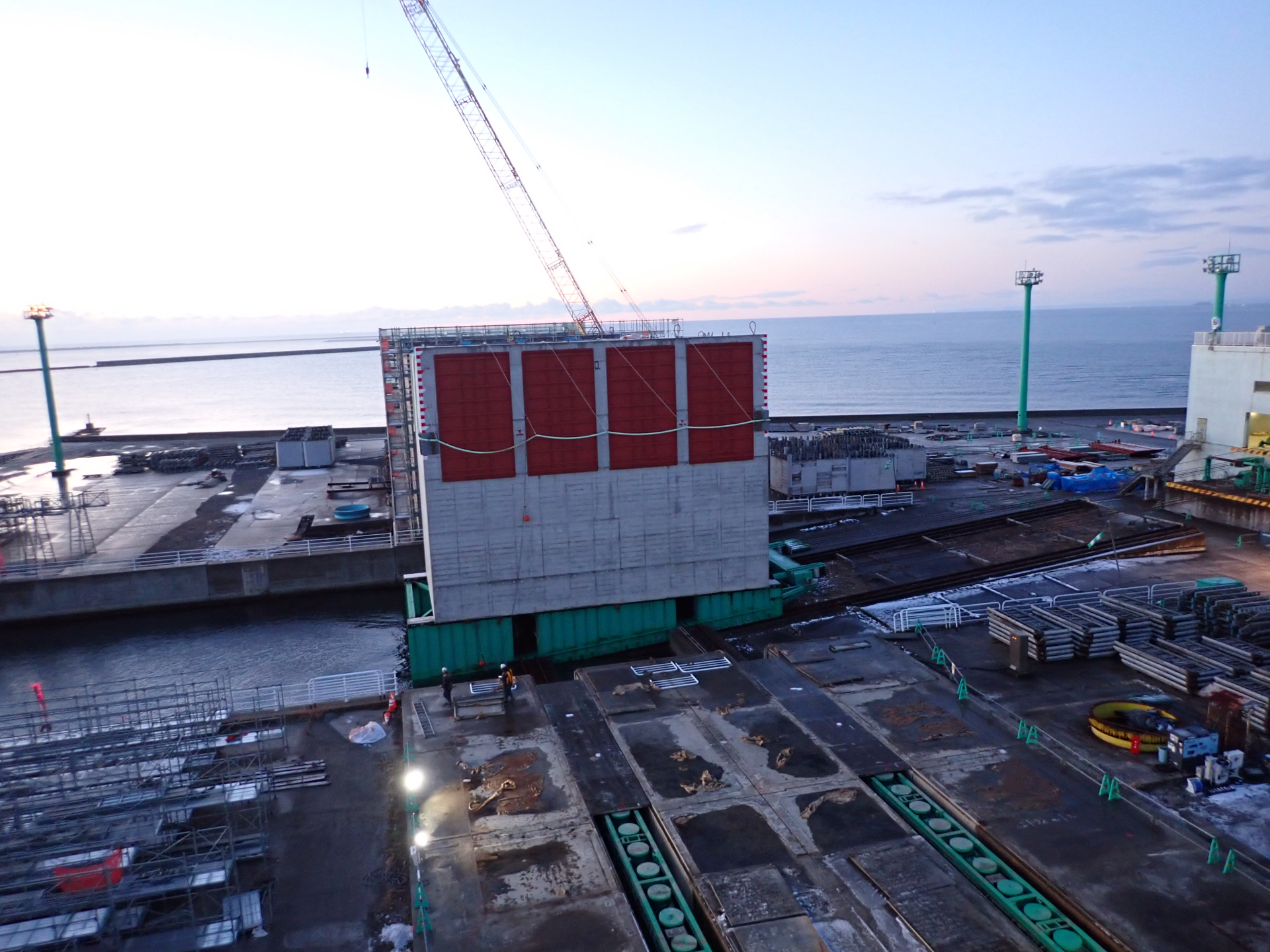

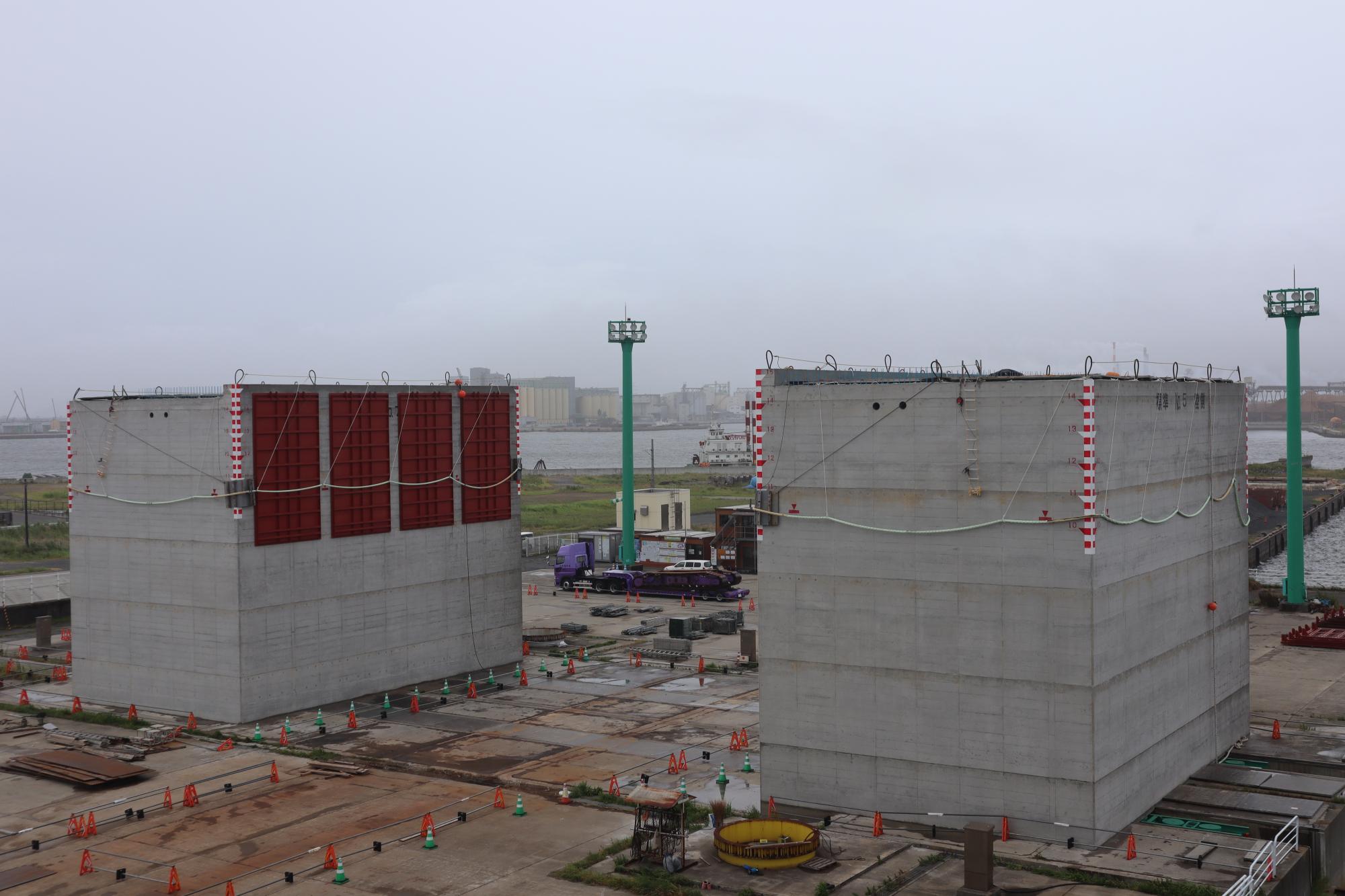

順調に製作が進み、年明けの1月8日以降に、海上に移動して仮置きします。

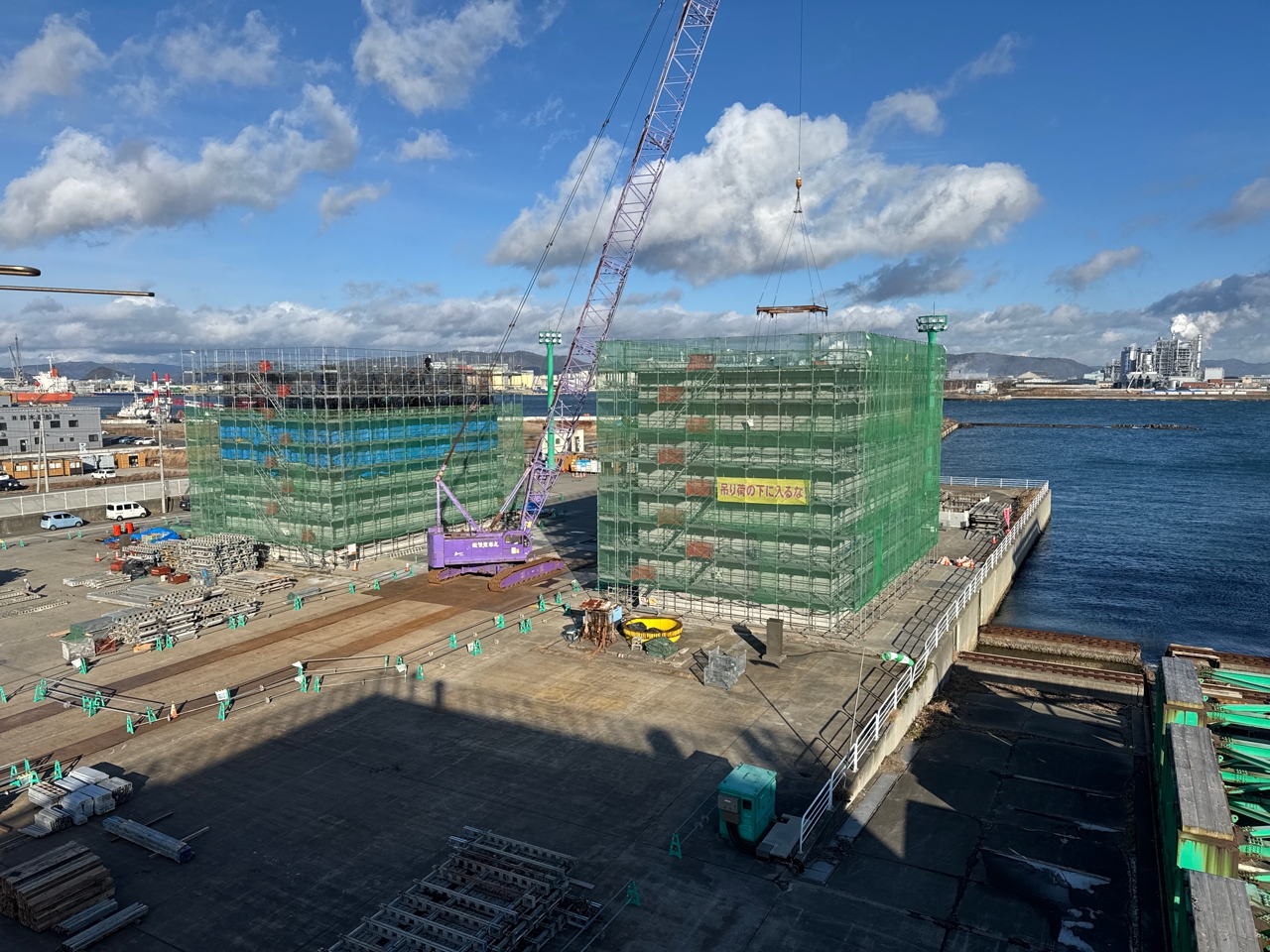

【12月19日更新】

【12月9日更新】

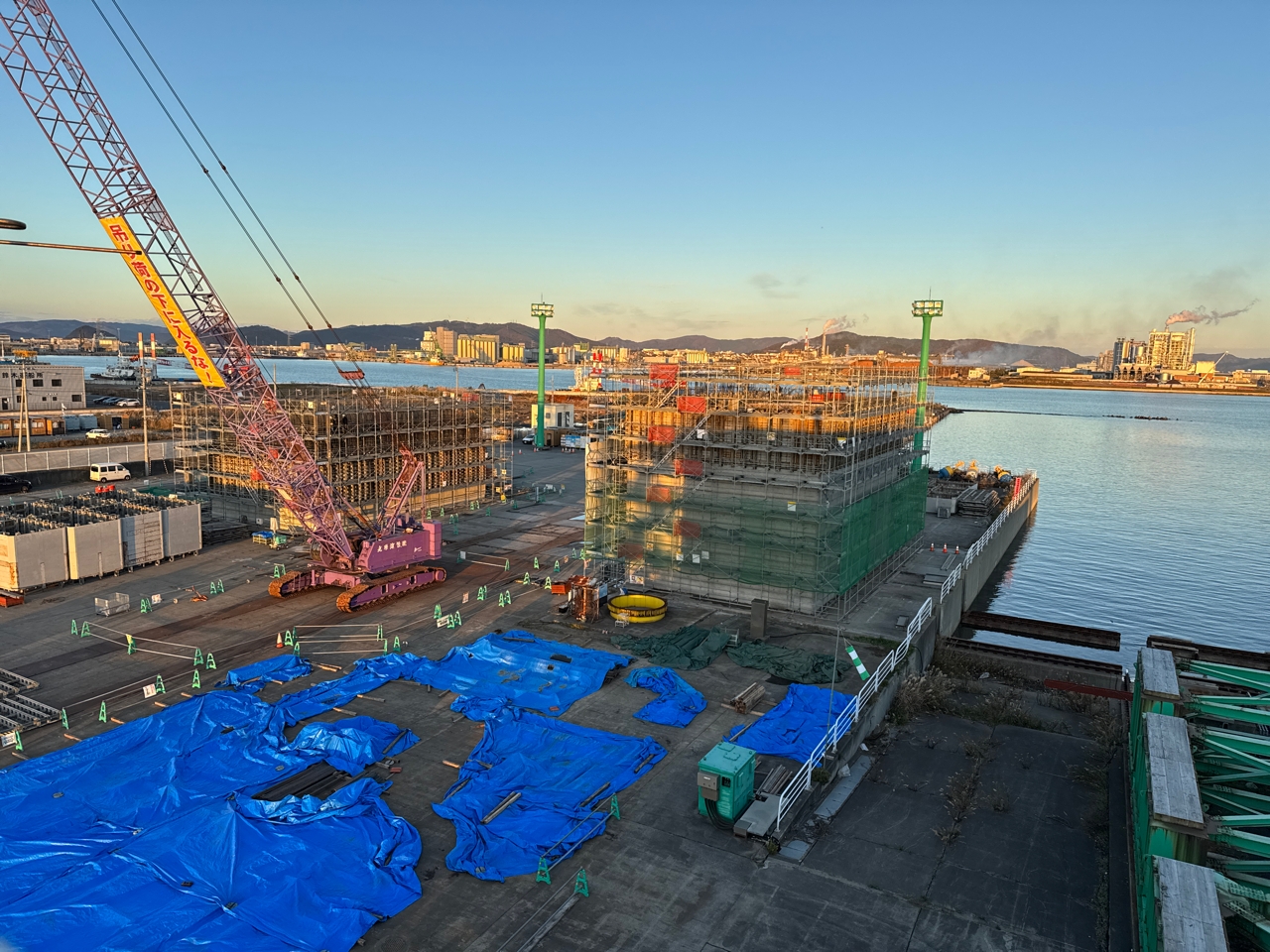

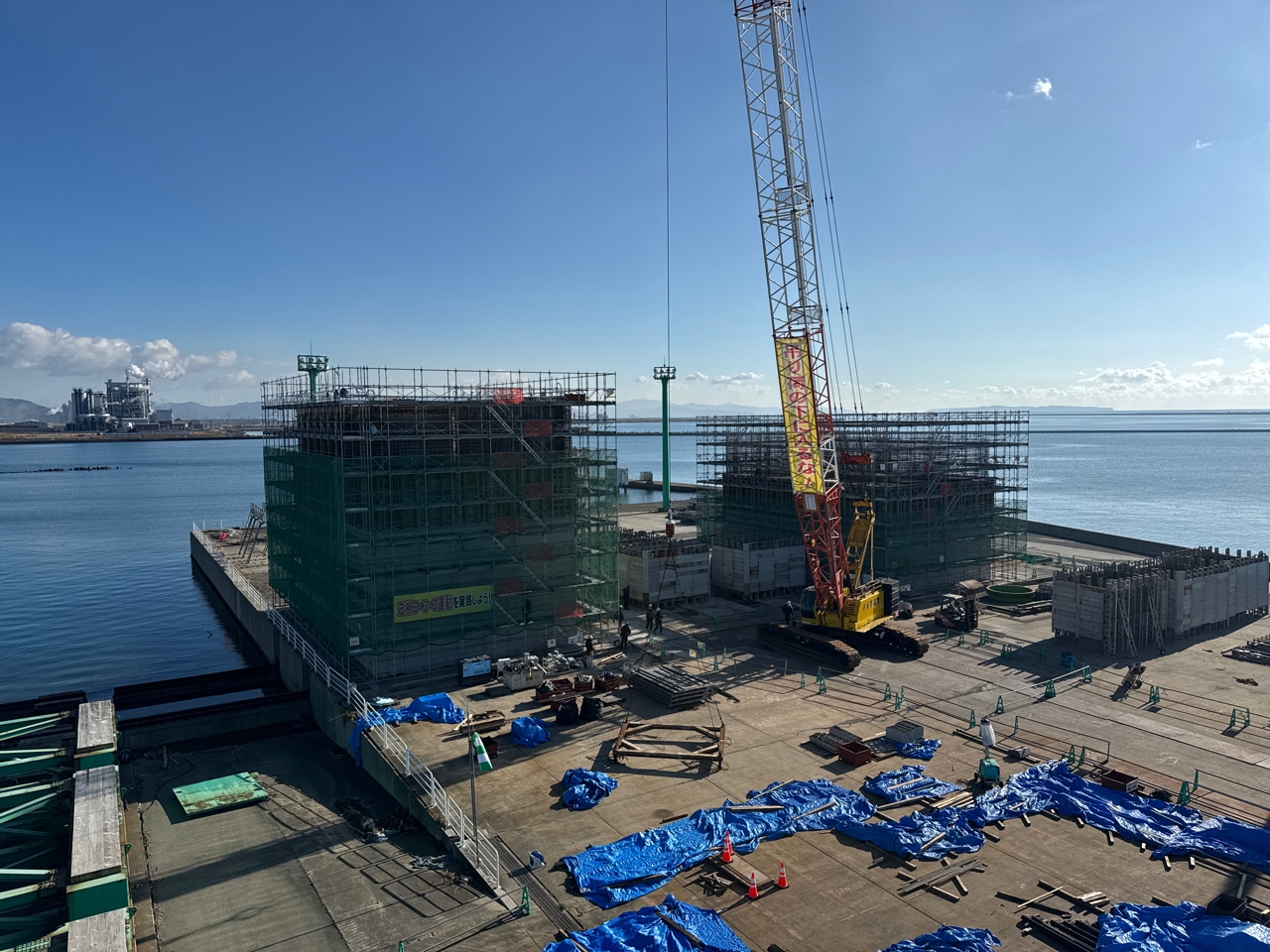

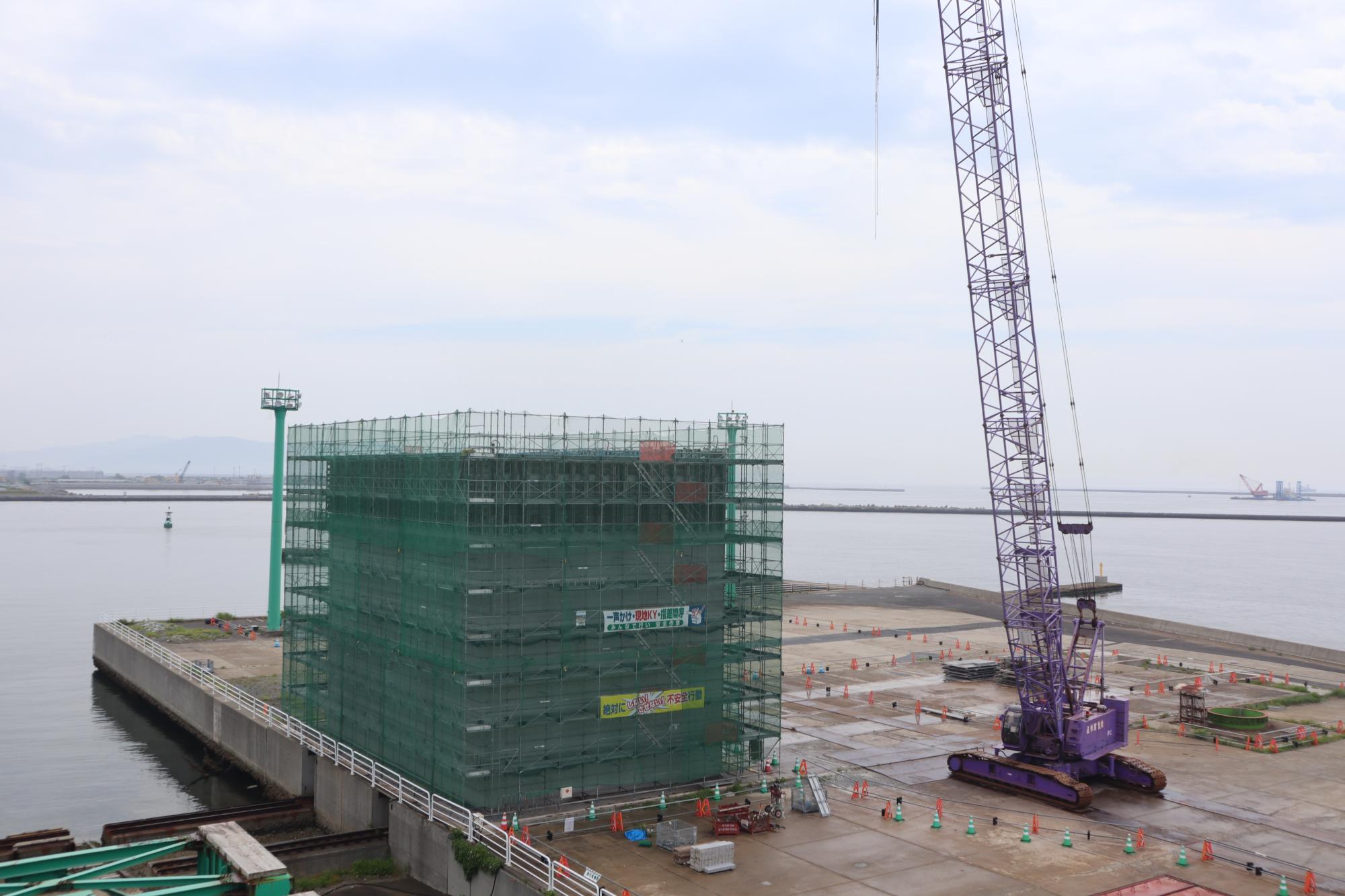

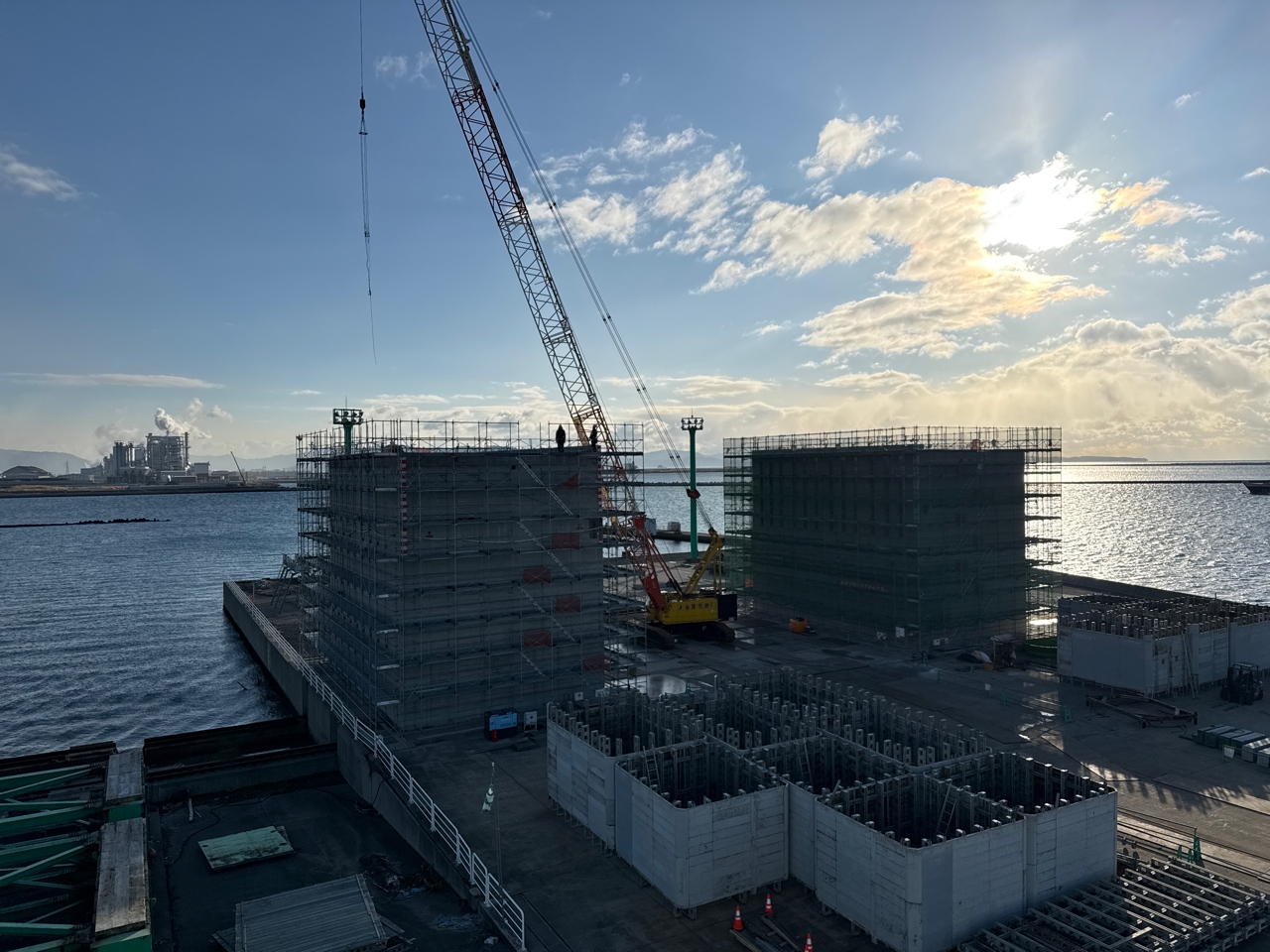

5段目、6段目の製作を行っています。年内の完成に向けて順調に進んでいます。

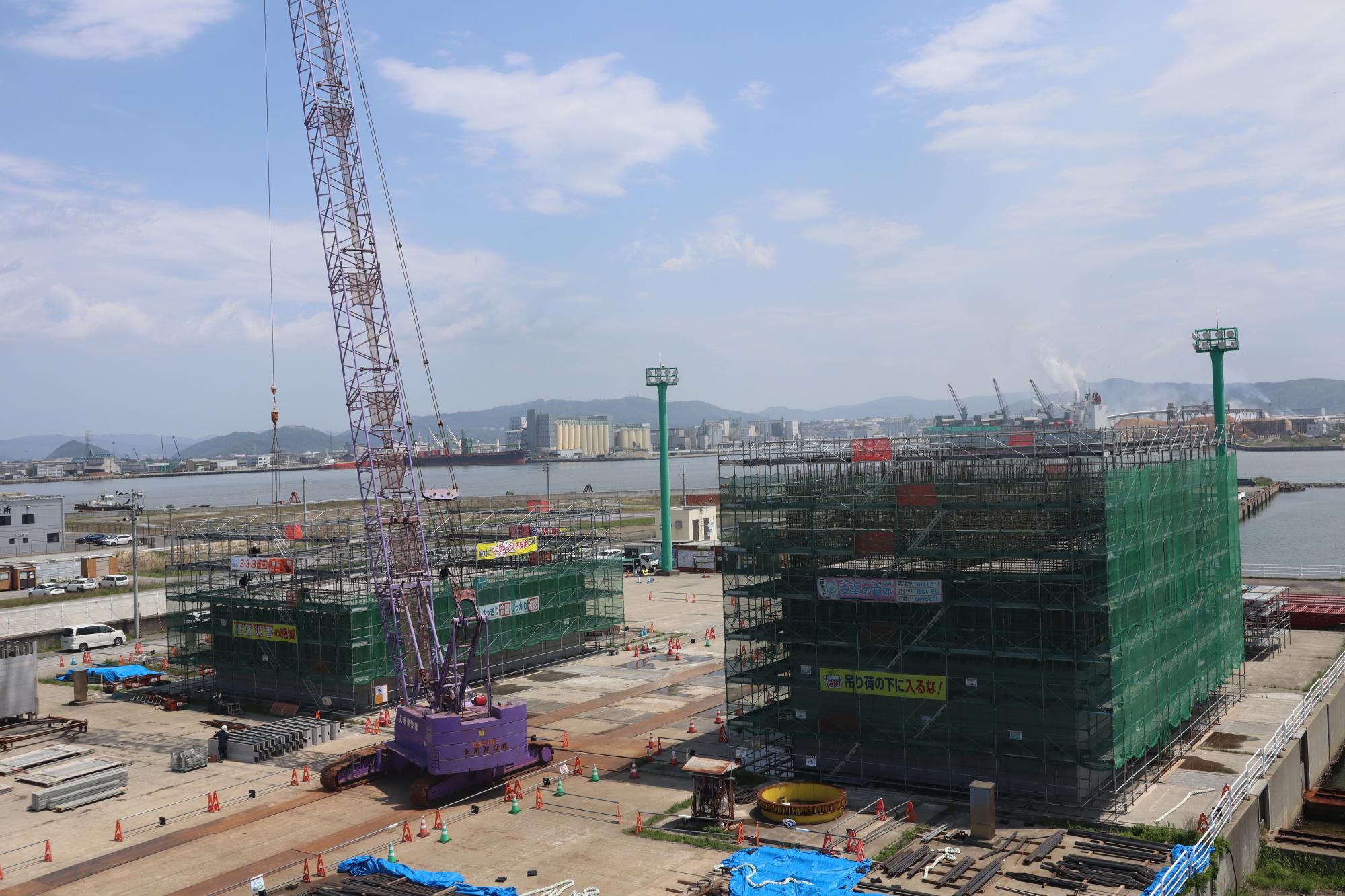

【11月26日更新】

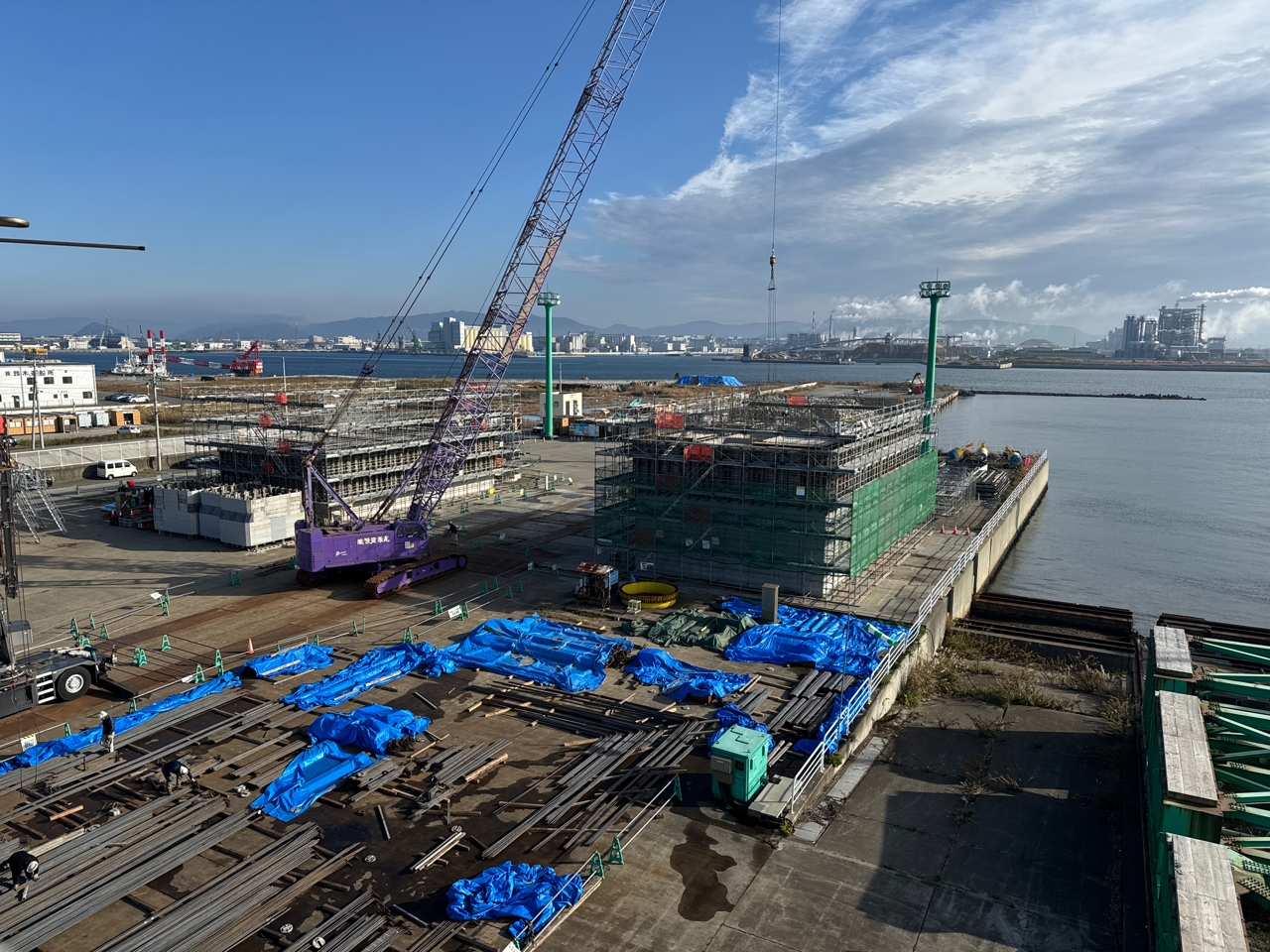

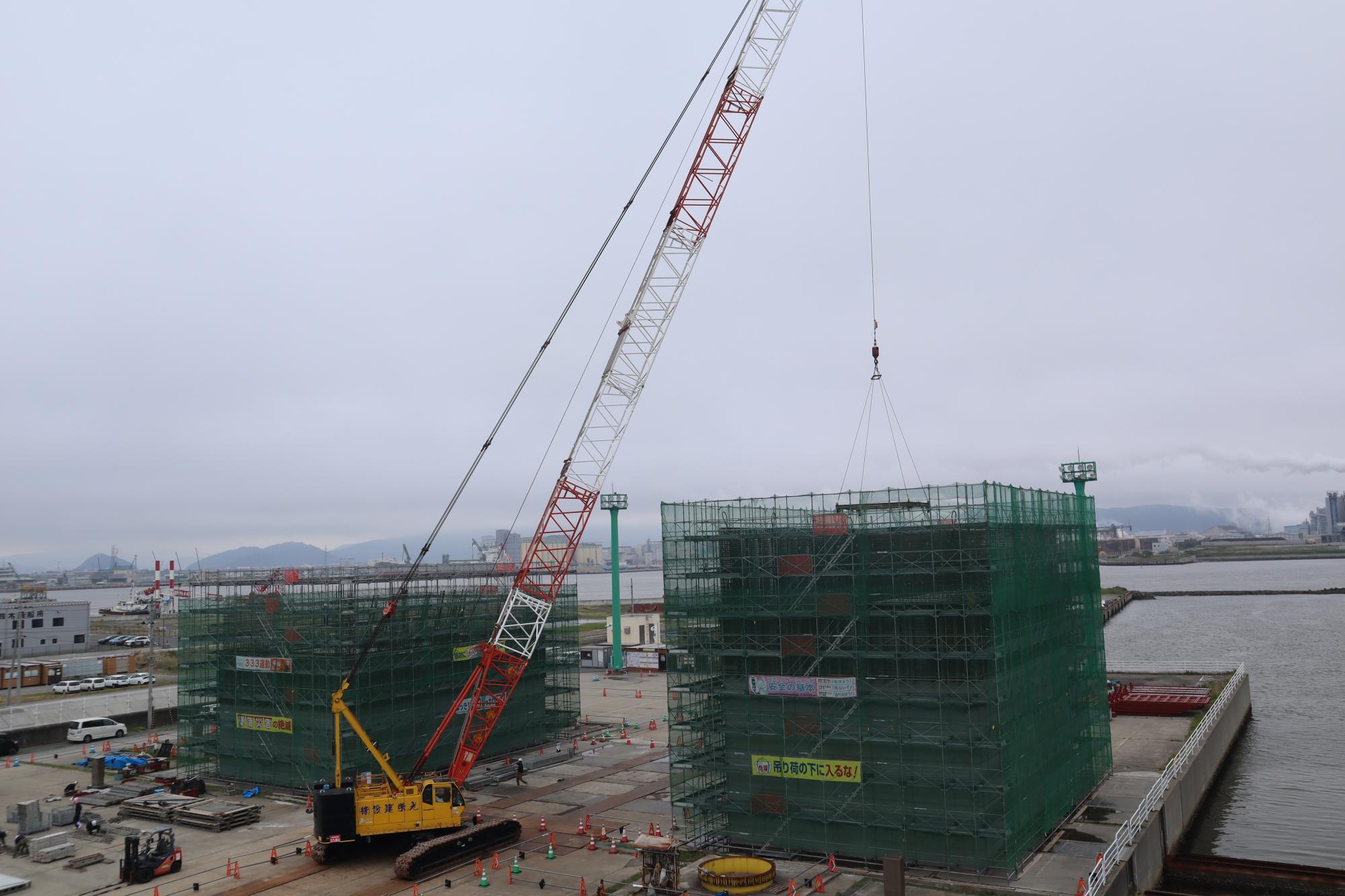

4段目の製作に入りました。かなり高くなってきました。

【11月18日更新】

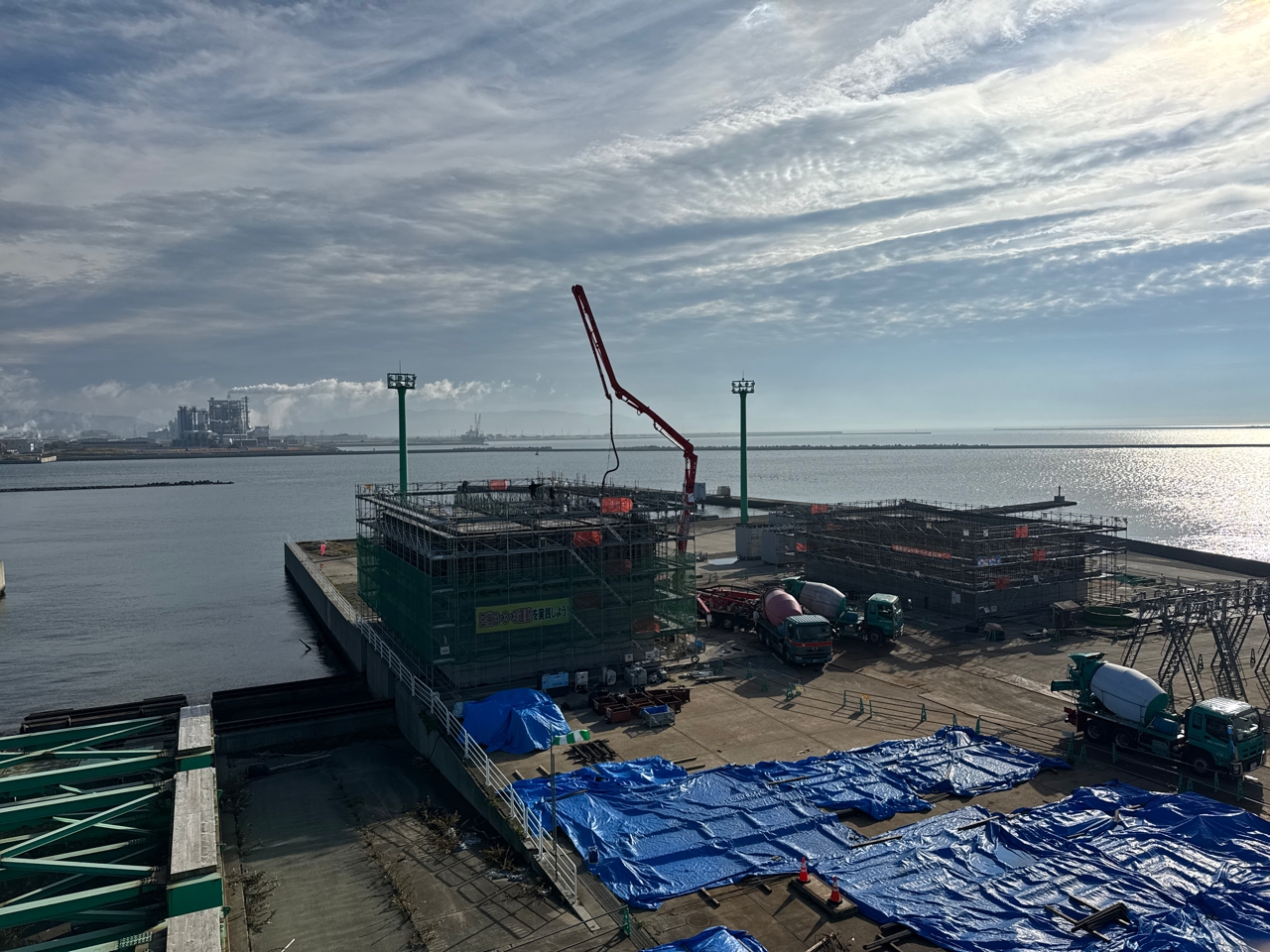

11月11日に、3段目のコンクリート打設を行いました。今週も順調に作業が進んでいます。

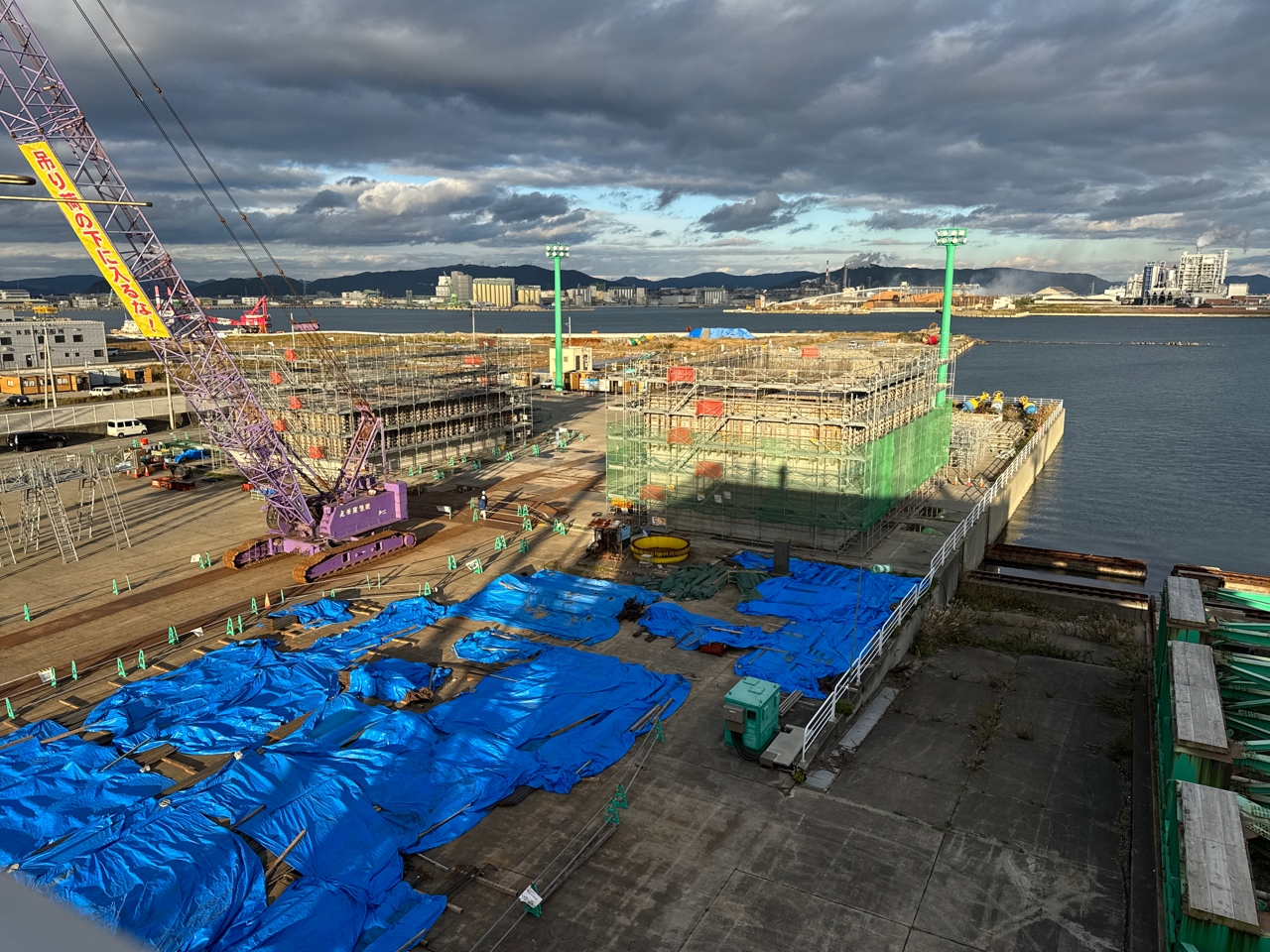

【11月11日更新】
【10月28日更新】

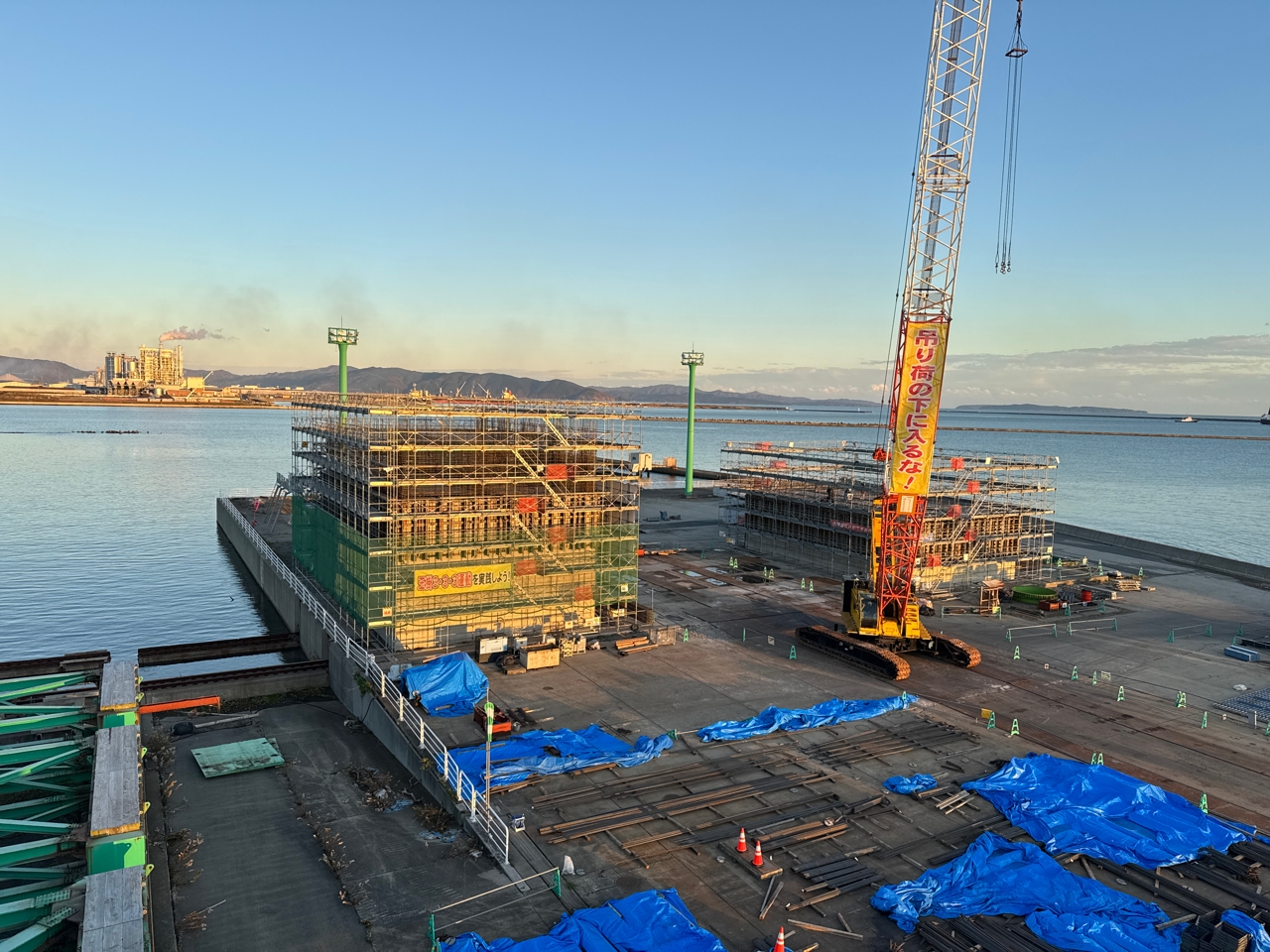

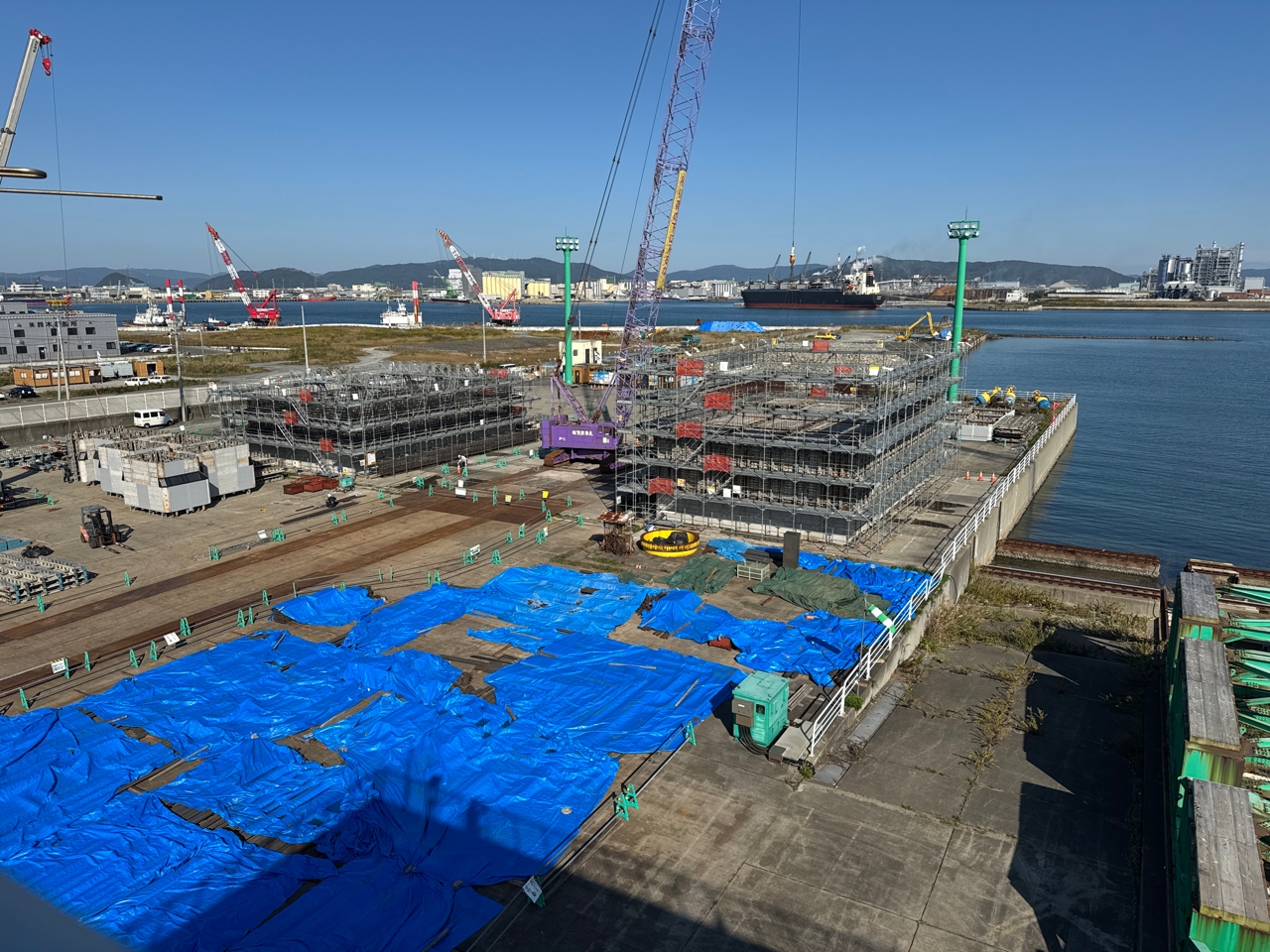

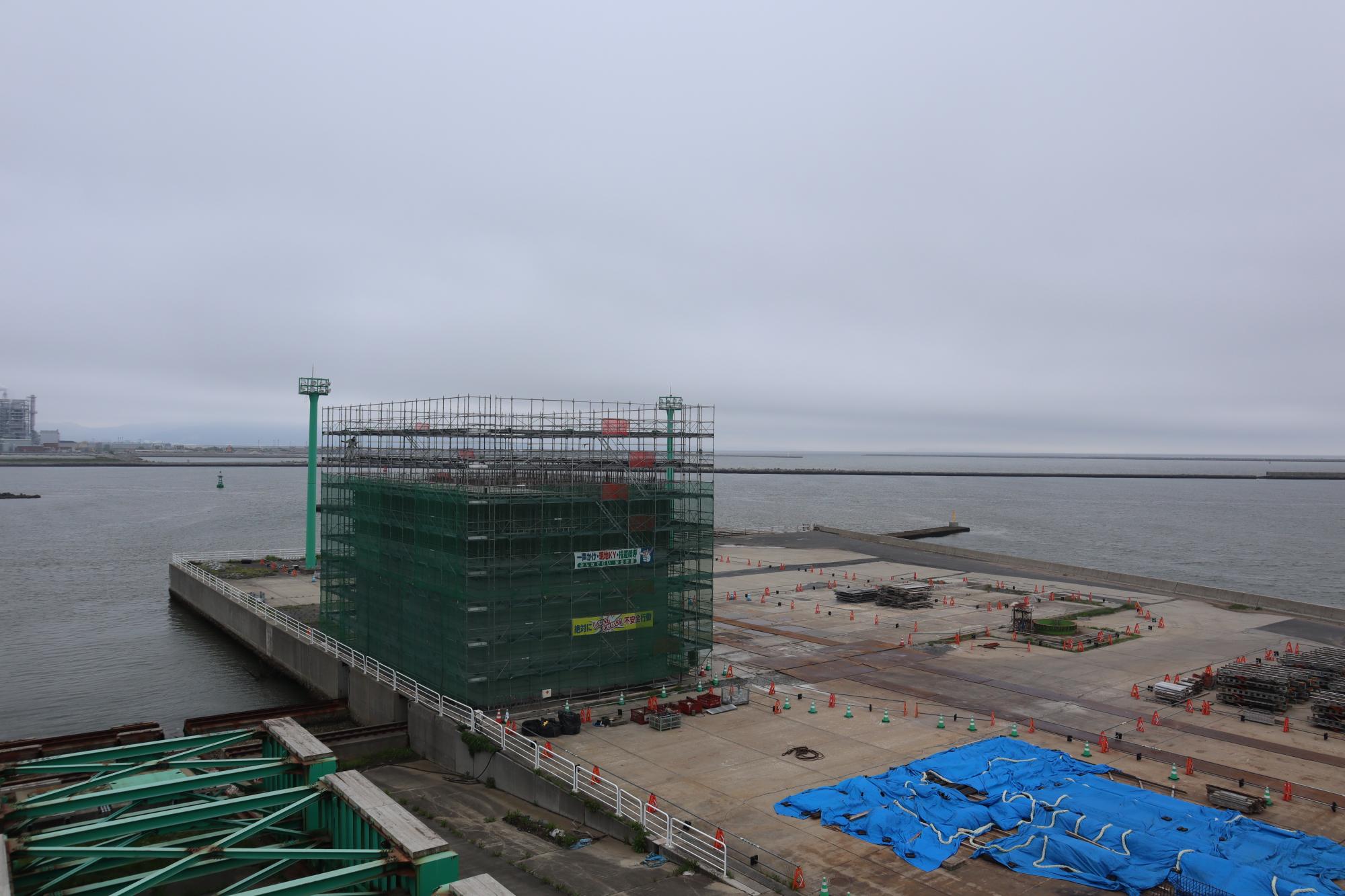

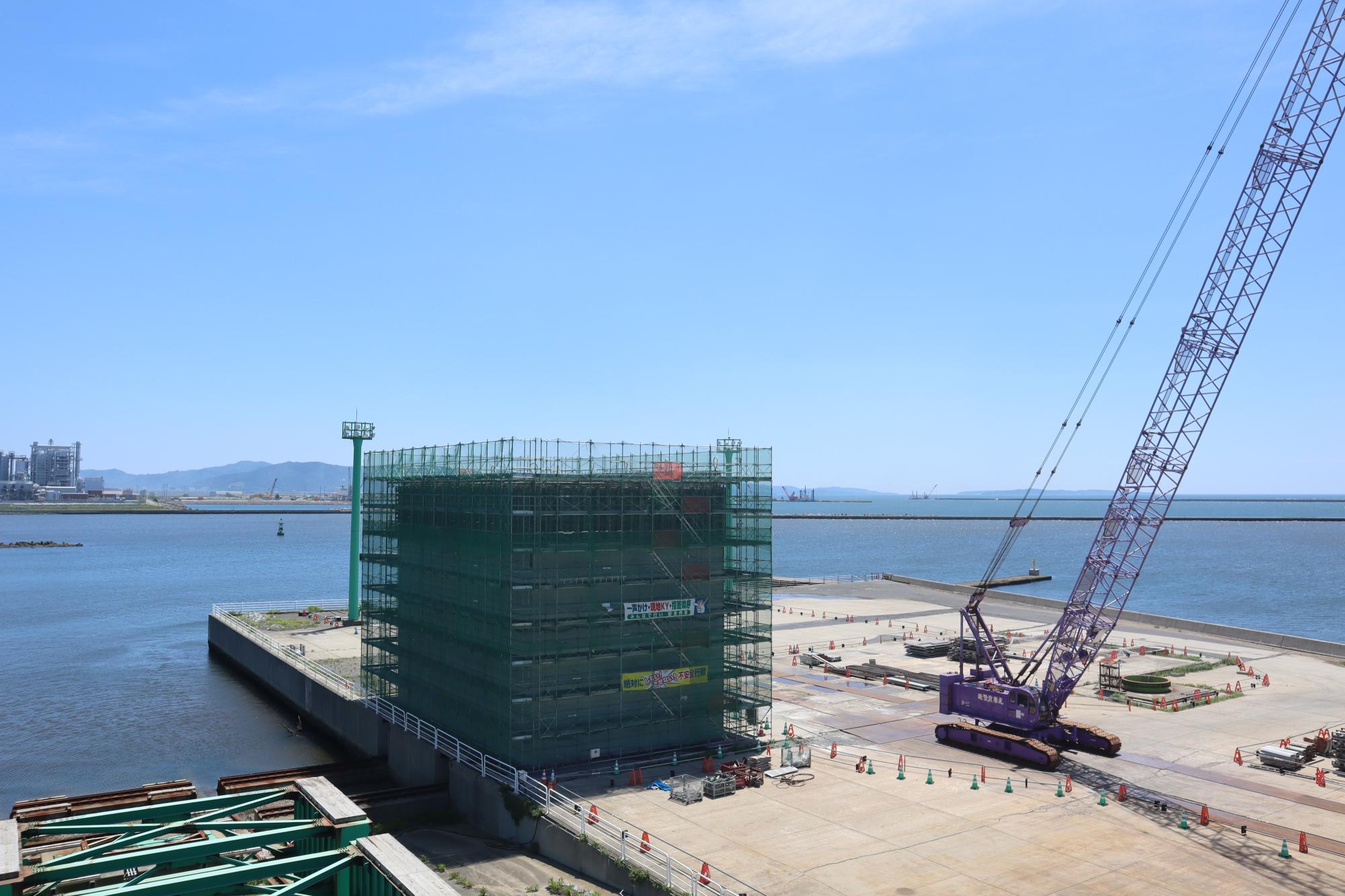

2段目がほぼ完成し、3段目の製作に入っています。

【10月3日更新】

令和10年度末の事業完了に向け、ケーソンヤードでのケーソン製作を実施しているところです
(耐震強化岸壁とは、通常の岸壁に比べ耐震性に優れた構造の岸壁であり、大規模地震等の災害発生時に防災拠点としての機能を発揮します)
本ページでは、そのケーソンが作られ、岸壁として設置されるまでの工事の流れについて、定期的に更新していきます

ケーソン完成イメージ
★更新情報については、塩釜港湾・空港整備事務所の公式SNS(Instagram・Facebook・X)にて通知いたします
★以下リンク・QRコードからぜひフォローをお願いします
【公式Instagram】 【公式Facebook】 【公式X(旧Twitter)】

【5月27日更新】
5月27日(火曜日)、作業が進み3~5段目の製作に入っています。
製作開始時に比べて、だいぶ高くなってきました。
6段目の完成に向けて順調に進んでいます。
【5月20日更新】
5月20日(火曜日)、3~4段目の製作を行っています。
天気が良く、風も穏やかな中、作業は順調に進んでいます。
【5月13日更新】
5月13日(火曜日)、3段目の製作を行っています。
青空の下、作業は順調に進んでいます。
令和7年度もケーソン製作状況を発信していきます!
【2月10日更新】
コンクリートの箱(約2,500トン)を、陸上から海へ下す作業の一部始終を下記リンクからご覧ください。
★Instagram ★Facebook ★X(旧Twitter)

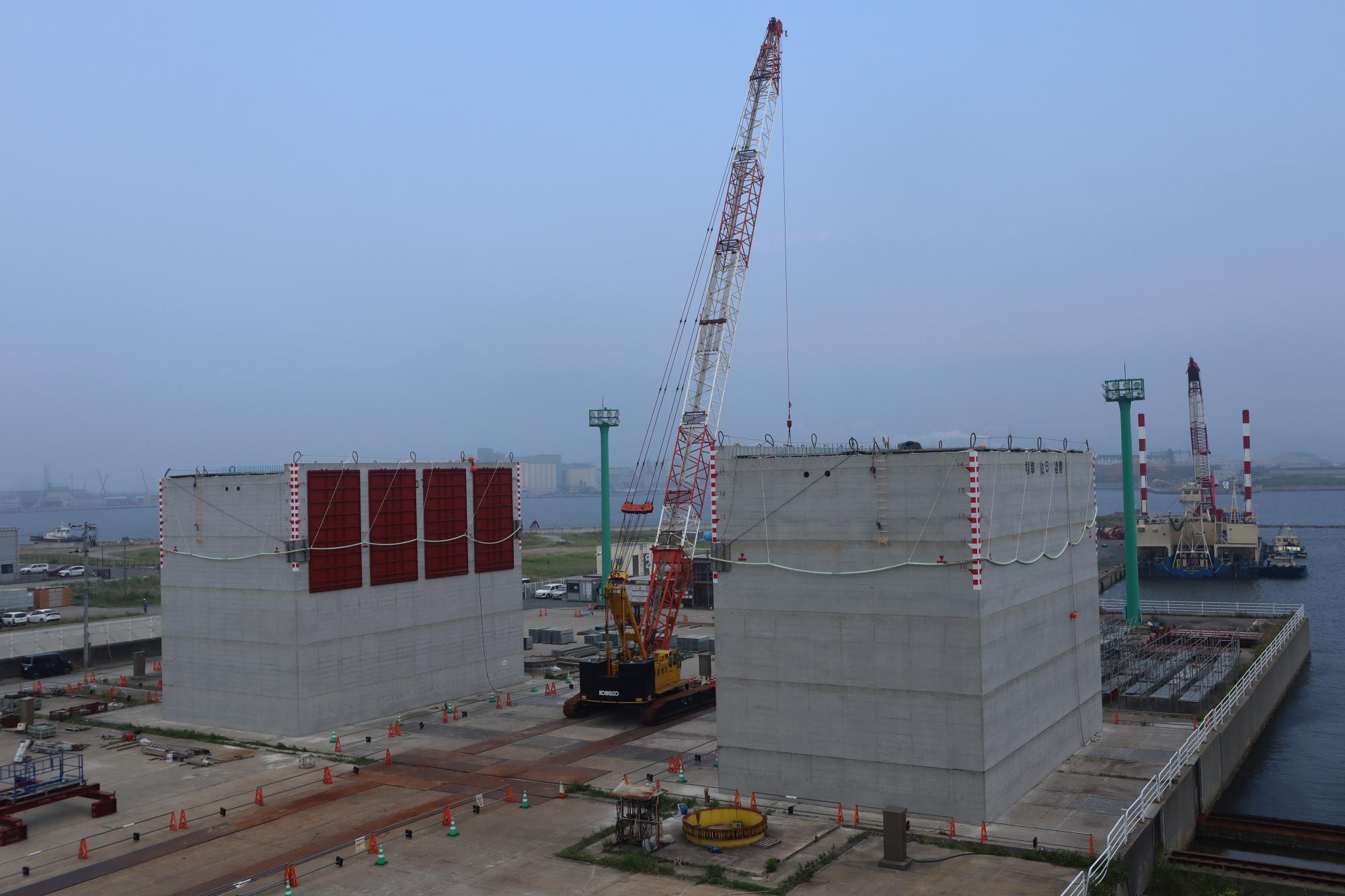

【1月22日更新】
ケーソン1函を海に持っていきました。★写真は1月16日撮影で、1月20日に2函目も行いました。
残りの2函は、1月23日と29日に行う予定です。

【1月14日更新】
1月11日(土曜日)、ケーソンを陸から海へ下す作業を行いました。
日の出から作業を行い、無事に作業が完了しました。

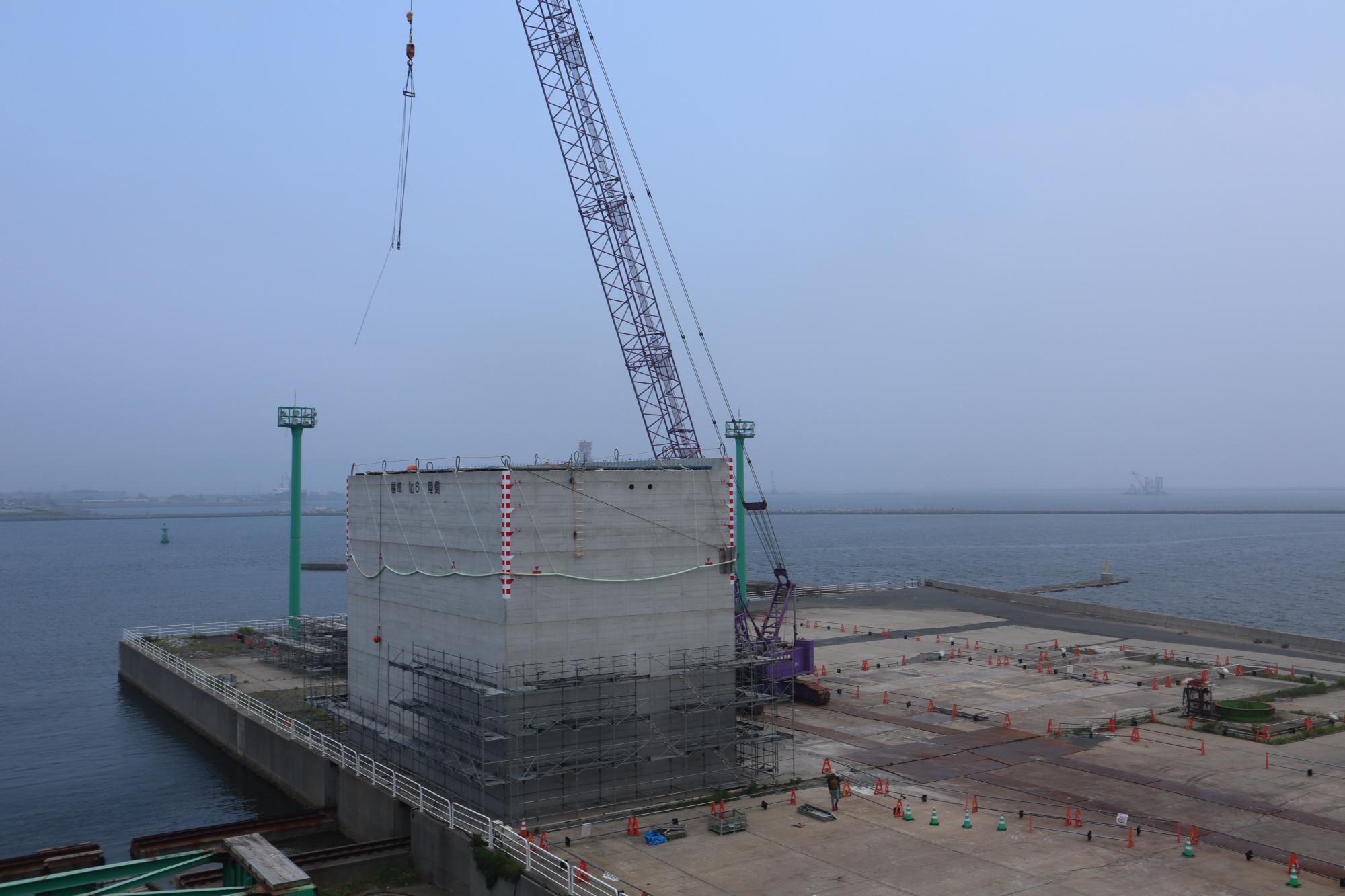

【12月24日更新】
順調に製作が進み、年明けの1月8日以降に、海上に移動して仮置きします。

【12月19日更新】

【12月9日更新】
5段目、6段目の製作を行っています。年内の完成に向けて順調に進んでいます。

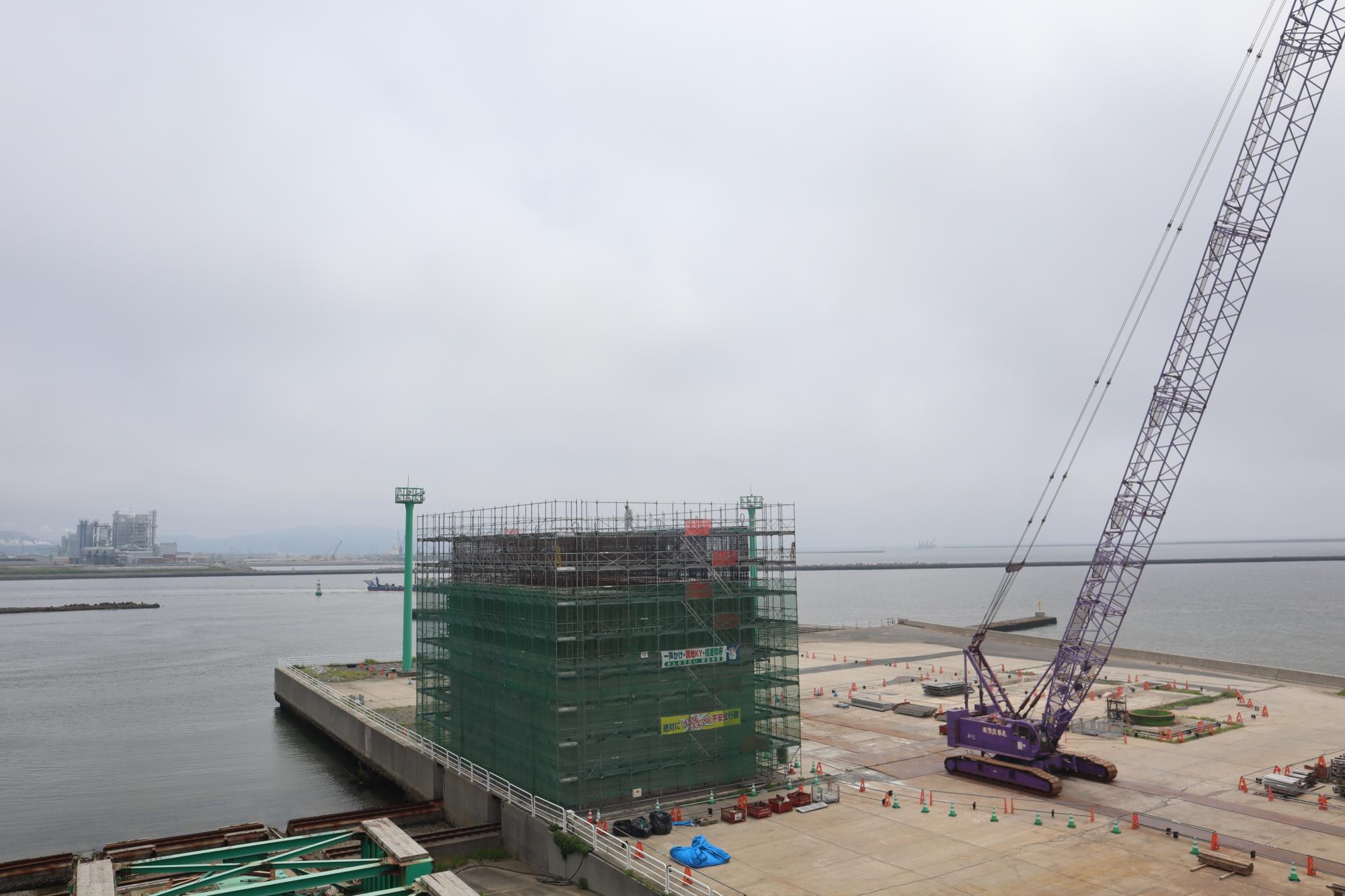

【11月26日更新】
4段目の製作に入りました。かなり高くなってきました。

【11月18日更新】

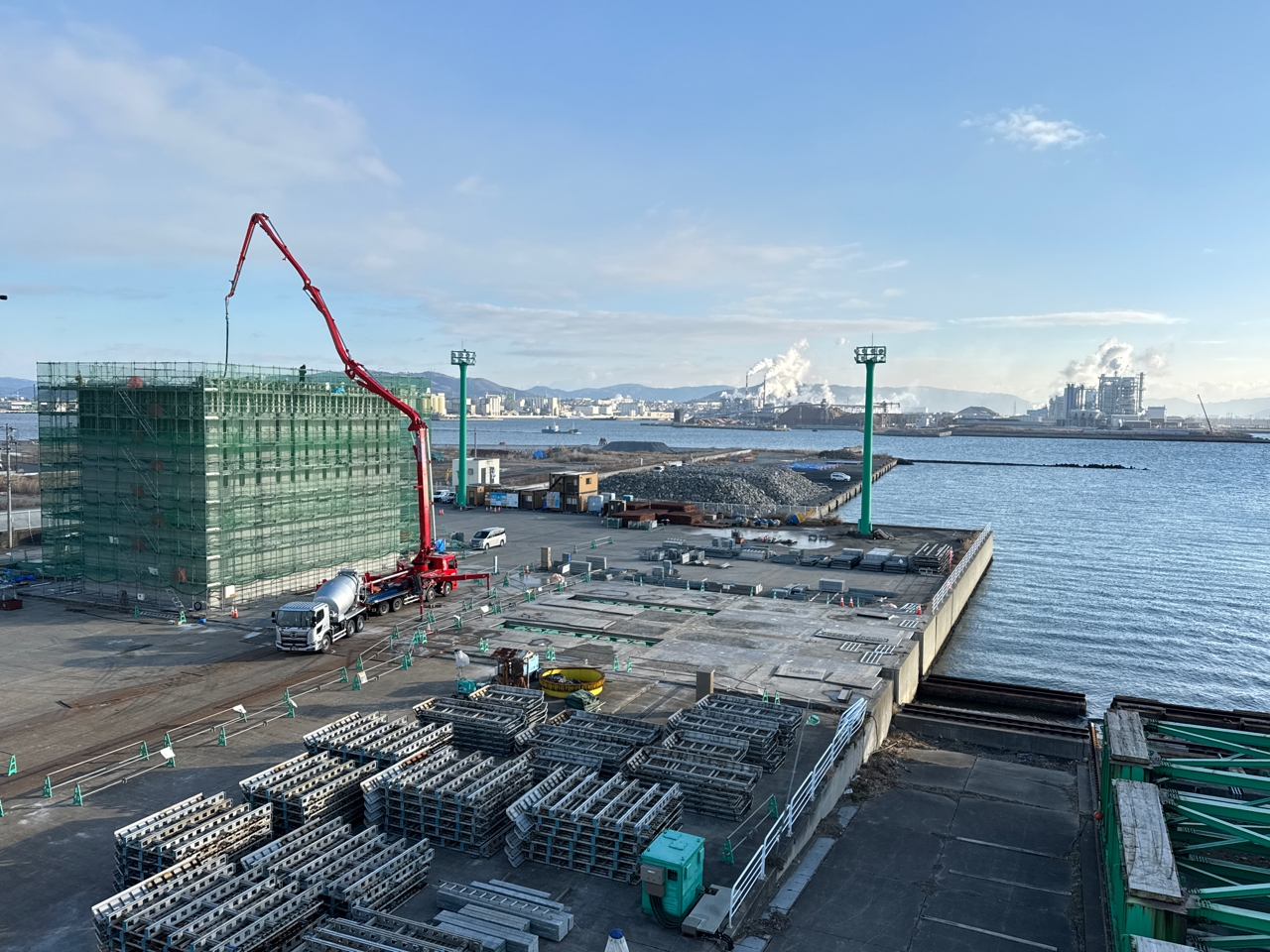

11月11日に、3段目のコンクリート打設を行いました。今週も順調に作業が進んでいます。

【11月11日更新】

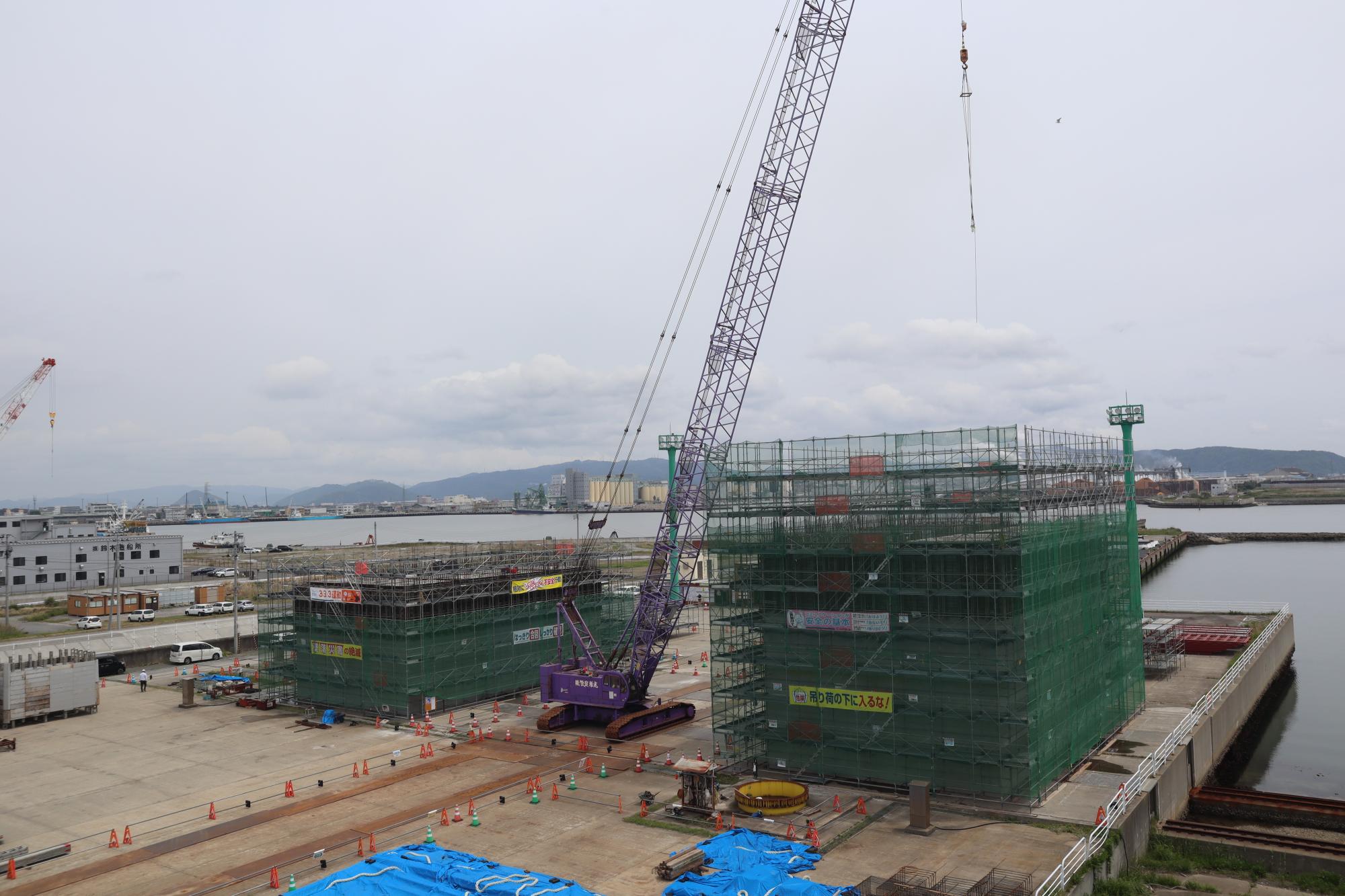

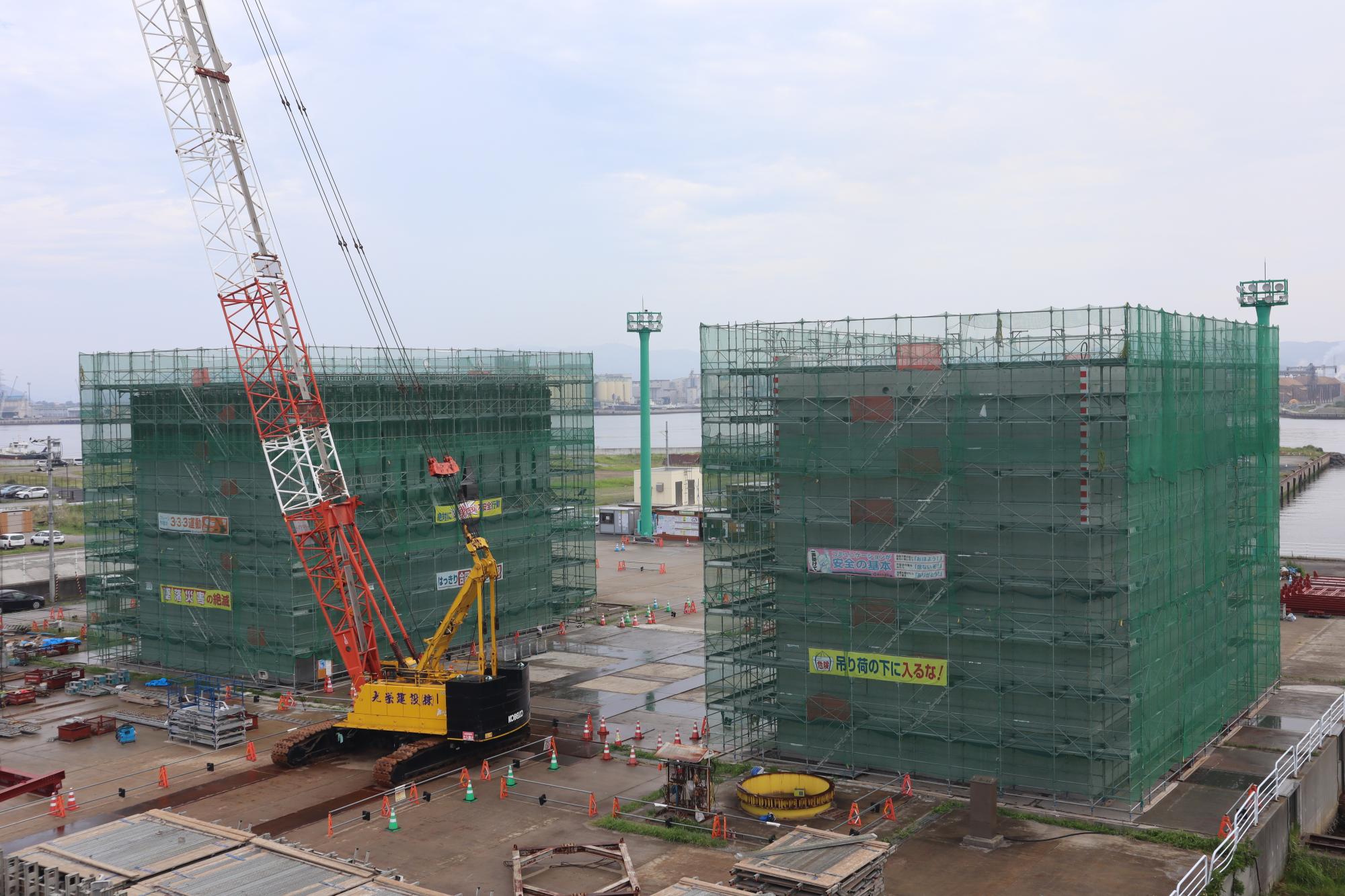

引き続き、3段目の製作を行っています。天候も良く、順調に作業が進んでいます。
【10月28日更新】
2段目がほぼ完成し、3段目の製作に入っています。

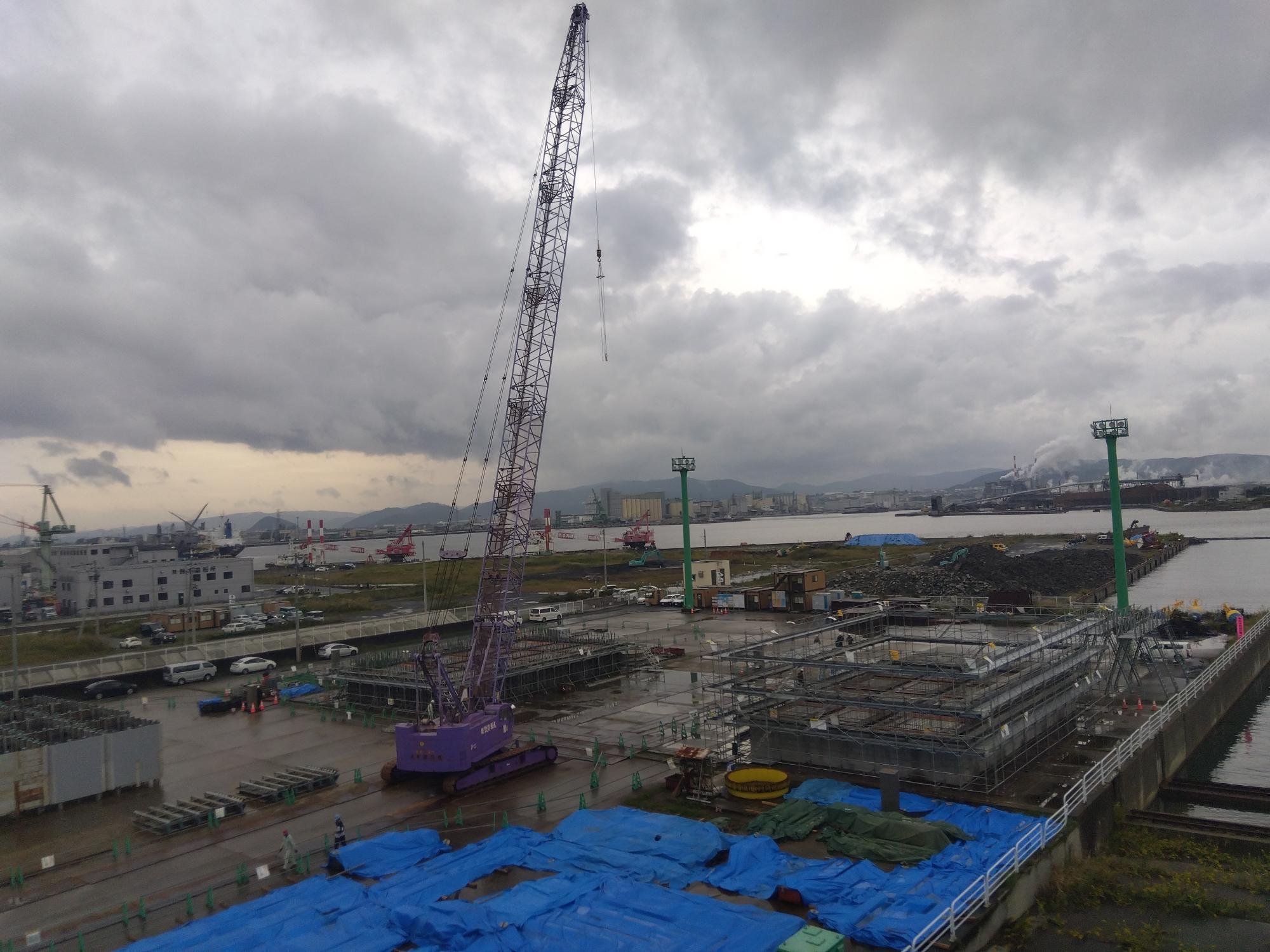

【10月15日更新】

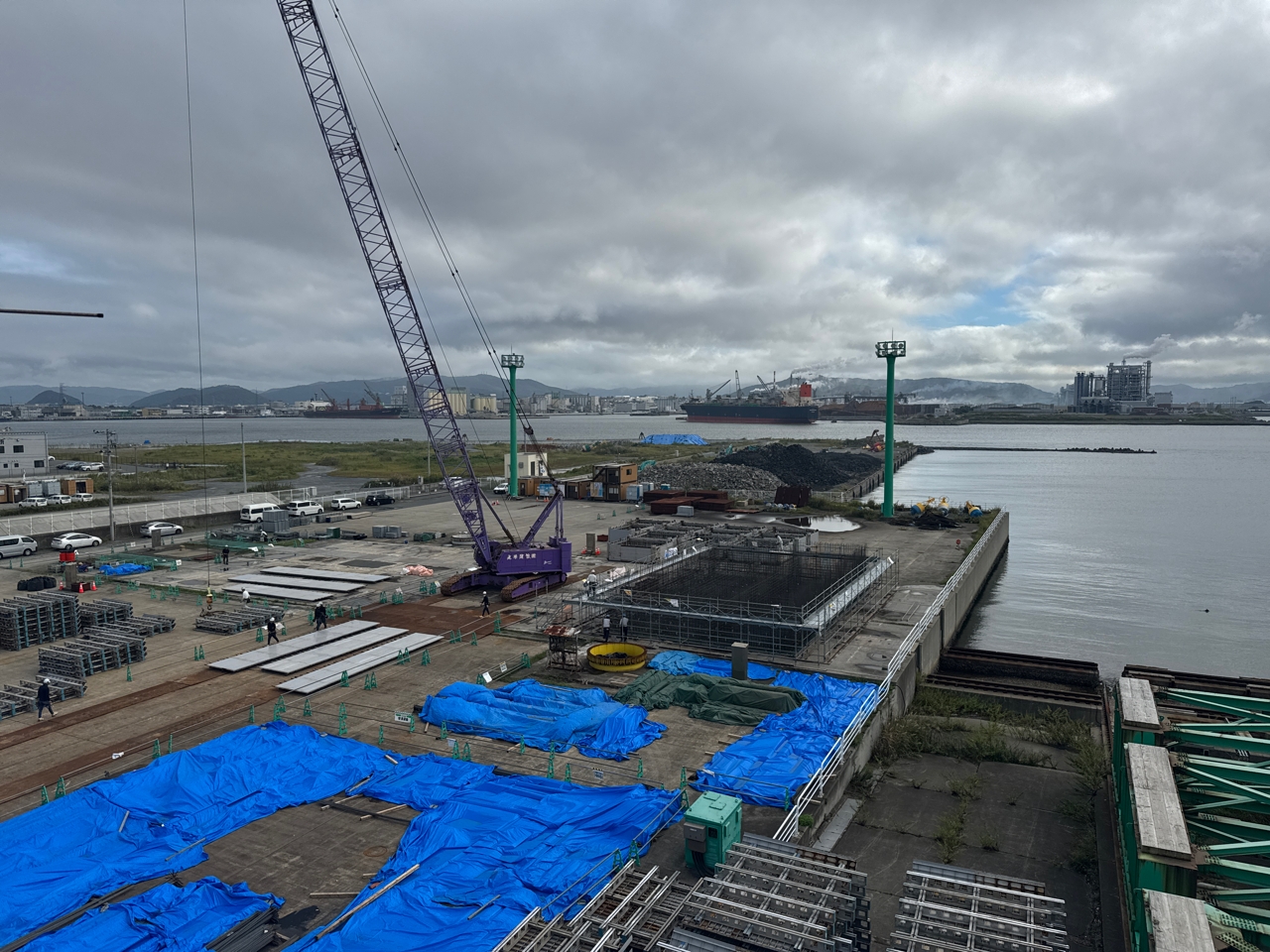

「底版(ていばん)」のコンクリートの流し込み作業が完了し、2段目の製作のための足場を組み始めました。★全部で6段あります。
これから鉄筋組立が本格的に始まるため、周辺の作業ヤードにも資材等が搬入されてきます。

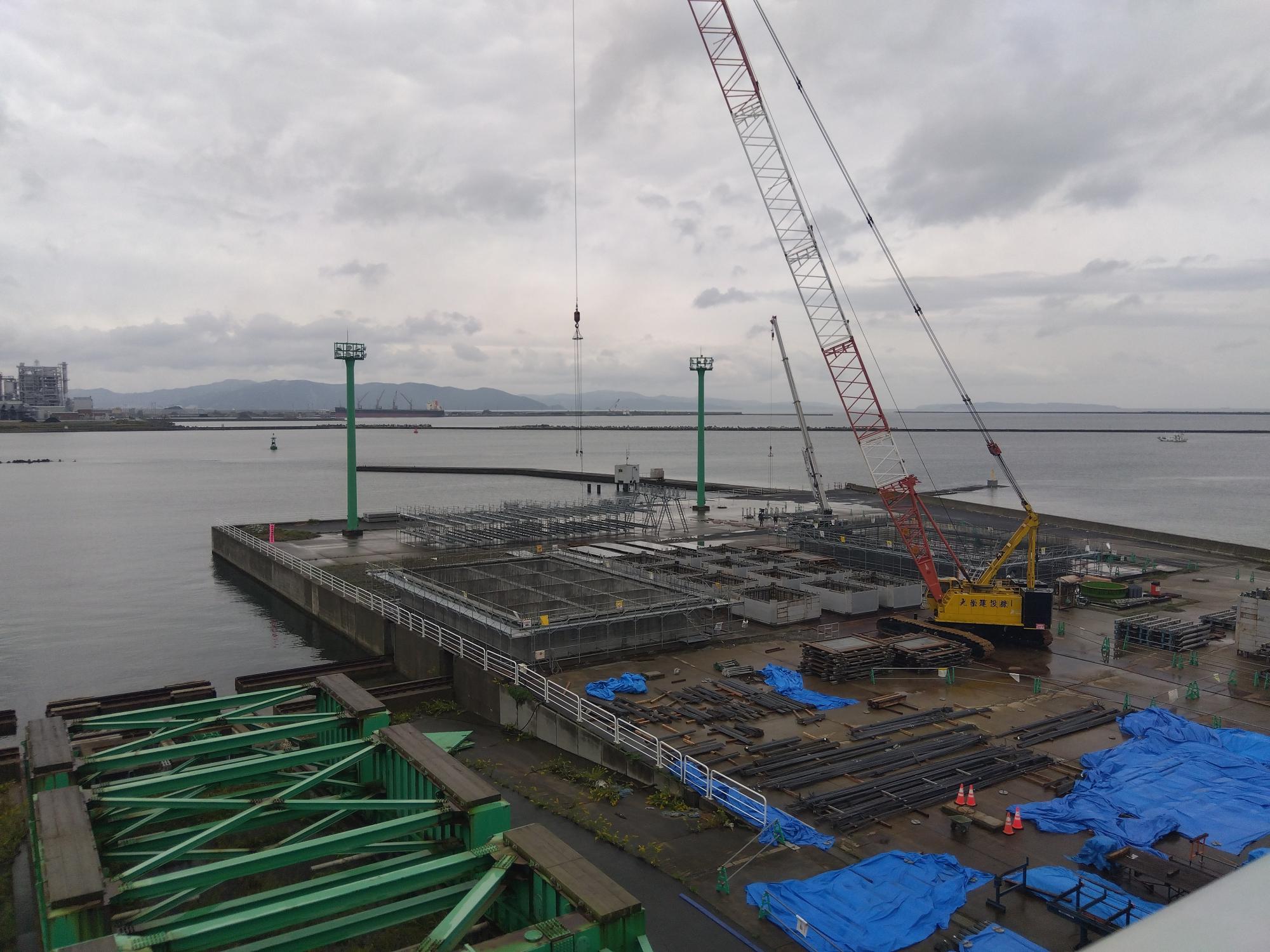

【10月3日更新】

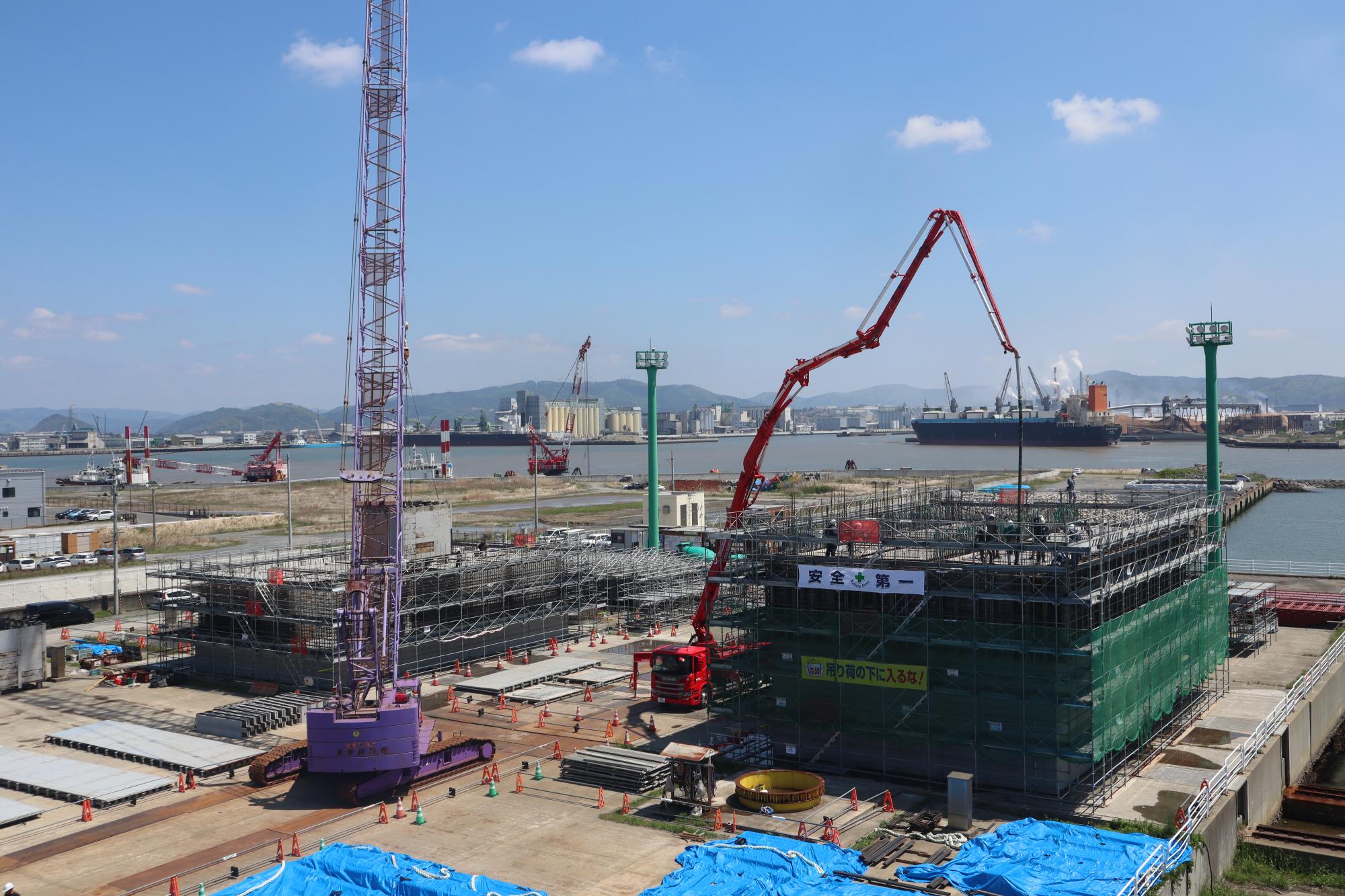

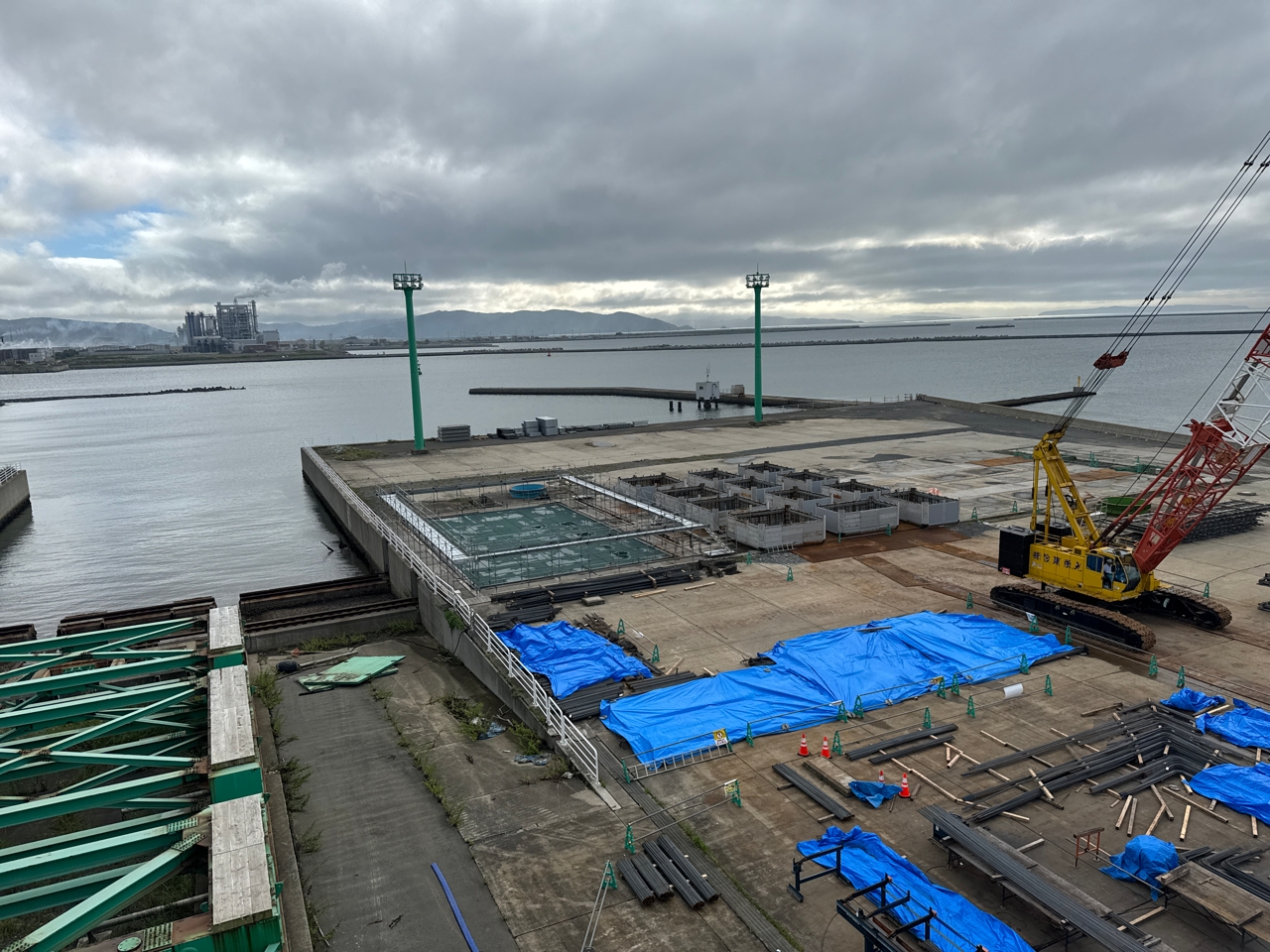

耐震岸壁の本体となる、ケーソン(コンクリート製の箱)の製作が始まりました。
写真は、箱の底である「底版(ていばん)」と言われる部分の鉄筋を組み立てています。
10月中旬にかけて、コンクリートを流し込む作業を行います。
